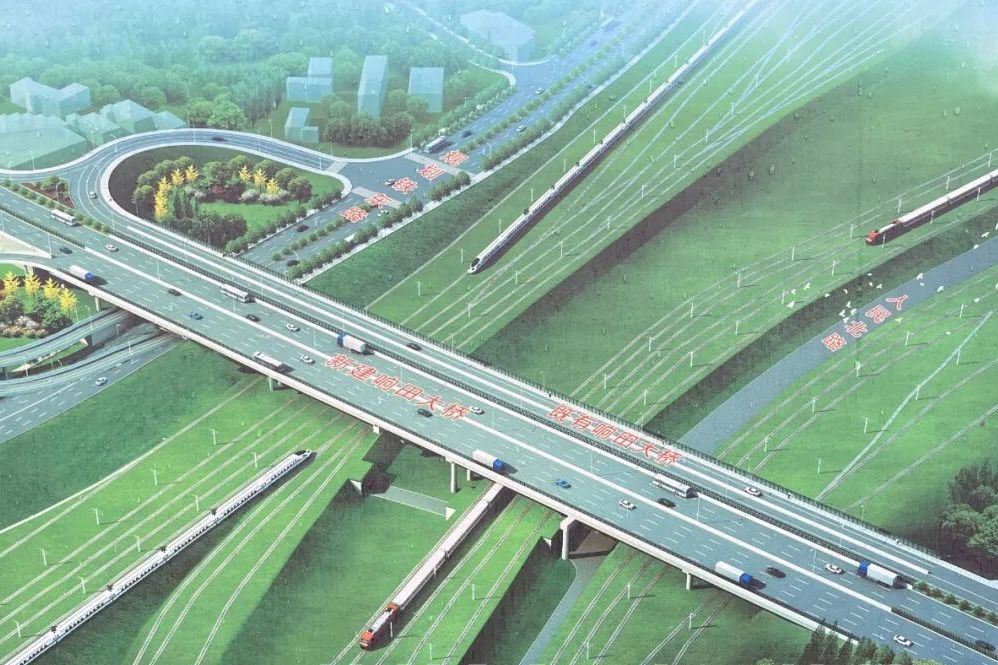

響田大橋是湖南省株洲市石峰區跨越鐵路線的重要公路橋樑,原橋因2010年檢測評定為不合格狀態橋樑,於2022年啟動拓寬改造工程並實施潮汐車道管理。新建橋樑全長333.5米,採用雙向六車道設計,於2024年7月19日實現全面通車。該工程總投資5767.08萬元,建成後有效緩解了中環快速路交通瓶頸問題。

基本介紹

  • 位置:株洲市石峰區響田路
  • 長度:333.5米
  • 車道:雙向六車道
  • 設計時速:60公里/小時
  • 投資金額:5767.08萬元
  • 開工時間:2022年11月18日
歷史檢測與改造背景,拓寬改造工程,施工進展,技術難點與工程意義,附屬設施與管理措施,

歷史檢測與改造背景

2010年橋樑檢測報告顯示,原響田大橋存在橋面龜裂、縱橋向開裂、T梁底部破損等結構性病害,被評定為不合格狀態橋樑,檢測機構建議實施限載15噸、限速30公里/小時管制並進行維修加固。這些缺陷導致橋樑長期存在通行瓶頸,成為株洲市中環快速路的關鍵堵點。

拓寬改造工程

2022年11月18日,響田大橋拓寬改造接線工程正式開工,項目總投資5767.08萬元。新建橋樑位於原橋北側,工程全長333.5米,採用雙向六車道城市主幹道標準,設計時速60公里/小時,跨越株洲北站咽喉區及7條鐵路線。主要施工內容包括拆除舊橋、新建預應力混凝土連續箱梁結構橋樑及配套交通設施。

施工進展

2022年3月試運行潮汐車道時,中間車道設定3.3米寬可變車道並加裝減速帶。截至2024年3月,項目已完成全橋下部結構施工及第九跨至第三跨箱梁的架設,正在進行第二跨箱梁架設、第一跨箱梁預製及附屬工程施工。2024年6月29日實現北半幅通車,最終於2024年7月19日完成全橋通車,比原計畫提前10天完成建設任務。

技術難點與工程意義

項目需在鐵路"天窗期"進行跨線施工,單跨最大跨度達50米,採用預製箱梁吊裝工藝保障鐵路運營安全。改造後橋樑通行能力提升50%,使中環快速路全線實現雙向六車道標準,日均車流量可承載10萬輛次。

附屬設施與管理措施

新建橋樑配備智慧型化交通控制系統,包含可變信息情報板、電子警察等設備,與潮汐車道形成聯動管理。橋面採用SMA改性瀝青鋪裝層,設定防撞等級為SS級的鋼護欄,照明系統採用LED節能燈具。養護單位已建立定期檢測機制,定期開展橋樑主體結構健康監測。
