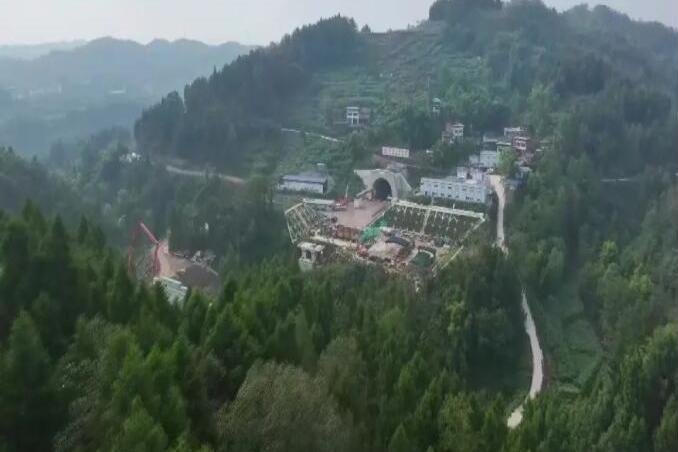

大嶺隧道是渝萬高鐵關鍵控制性工程,位於重慶市忠縣新生街道境內,全長2562米。該隧道於2024年10月15日9時18分貫通,施工中克服了地質條件複雜、下穿敏感設施等多項技術難題。作為忠縣段5座隧道中已有4座貫通的節點工程,其建成標誌著渝萬高鐵建設取得突破性進展。隧道貫通後為無砟軌道施工奠定基礎,對構建成渝地區雙城經濟圈快速通道具有重要意義。

基本介紹

  • 所屬線路:渝萬高鐵
  • 全線長度:2562米
  • 開工建設:2022年(預計)
  • 貫通時間:2024年10月15日
  • 建設單位:中鐵三局
  • 設計時速:350公里
工程概況,施工挑戰,建設進展,項目意義,

工程概況

大嶺隧道位於重慶市忠縣新生街道境內,是渝萬高鐵忠縣段5座隧道之一。隧道全長2562米,採用雙線單洞設計,最大埋深約85米,最小埋深僅2.5米。主體穿越地層以軟質泥岩為主,圍岩級別為Ⅳ-Ⅴ級,該岩層遇水易軟化變形,穩定性差。

施工挑戰

  • 複雜地質條件:泥岩地層占比超80%,開挖後易發生收斂變形,需採用超前支護結合短台階法施工
  • 淺埋穿越工程:隧道下穿14處民房聚集區、國防光纜及鄉村公路網,最小垂直距離僅2.5米
  • 高風險管控:套用三維雷射掃描技術進行變形量測
建設過程中採用"超前支護+微台階開挖"工法,通過安全信息化平台實時監控爆破參數與支護應力狀態。針對泥岩遇水軟化特性,開發了"超前注漿+徑向注漿"雙控體系。

建設進展

2024年10月15日實現全隧貫通,較原計畫提前45天完成。該隧道是渝萬高鐵站前3標段5座隧道中第4座貫通的隧道,貫通後立即轉入仰拱施工階段。截至2024年10月15日,忠縣段隧道工程已完成總工程量的87%。

項目意義

作為國家"八縱八橫"高鐵網京昆通道組成部分,渝萬高鐵全線貫通後:
  • 重慶主城至萬州通行時間縮短至1小時內
  • 渝萬高鐵大嶺隧道順利貫通
  • 推動長江經濟帶與'一帶一路'銜接
  • 促進忠縣等三峽庫區城市融入成渝雙城經濟圈
隧道建設中形成的軟弱圍岩淺埋施工技術方案,為西南山區高鐵隧道建設提供了重要參考。項目團隊累計申報發明專利5項,形成省級工法2項。
