長崗隧道(沈白高鐵重點控制性節點工程)

長崗隧道(沈白高鐵重點控制性節點工程)

本詞條是多義詞,共2個義項
更多義項 ▼ 收起列表 ▲

長崗隧道是沈白高鐵吉林段TJ-5標關鍵工程,位於吉林省白山市渾江區境內,全長1320米,最大埋深約91米。該隧道於2022年10月29日順利貫通,採用新奧法設計與複合式襯砌結構,進出口為雙耳牆式洞門。施工過程中克服了洞口圍岩鬆散破碎、裂隙水豐富等地質難題,其貫通為後續渾白線軌道轉線及2024年全線通車奠定基礎。

基本介紹

  • 地理位置:吉林省白山市渾江區境內
  • 隧道長度:1320米
  • 最大埋深:約91米
  • 開工時間:2021年(根據施工周期推斷)

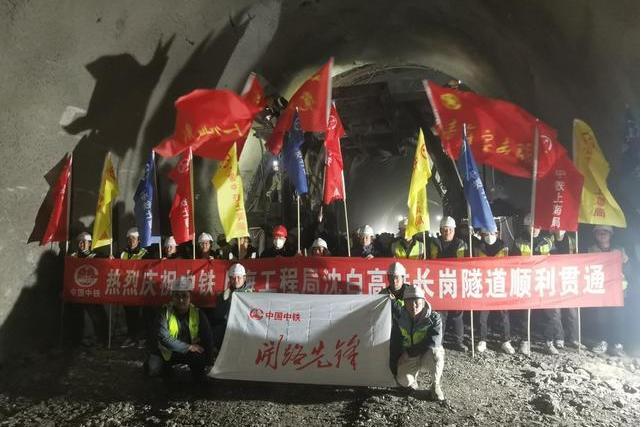

  • 貫通時間:2022年10月29日
  • 施工單位:中鐵上海工程局
工程概況,施工難點與技術措施,電力保障措施,施工進展與管理,貫通意義,戰略定位,

工程概況

長崗隧道為單線鐵路隧道,地處山谷間,連線沈白高鐵吉林段TJ-5標段關鍵節點。設計採用雙耳牆式洞門結構,暗挖段使用複合式襯砌工藝。隧道進出口段圍岩以V級為主,洞身穿越III-IV級圍岩,施工期間面臨岩體破碎帶處理難題。

施工難點與技術措施

針對洞口圍岩鬆散破碎、土體含水量大等技術挑戰,施工團隊採取超前地質預報與三台階臨時仰拱法相結合的方式。嚴格執行"管超前、短進尺、弱爆破、強支護、快封閉、勤量測"施工原則。暗挖作業中使用濕噴機械手進行初期支護,仰拱採用全幅整體澆築工藝。

電力保障措施

2021年施工初期,國網白山供電公司完成4條配電線路遷改工程,敷設高壓電纜240米、低壓電纜120米。專項建設中新建10千伏630千伏安與800千伏安廂式變電站各1座,敷設供電電纜1450米。通過"1+N"團隊服務模式,將用電報裝時限縮短30%。

施工進展與管理

截至2022年7月29日,隧道完成掘進1008.4米,剩餘311.6米。項目部通過"夏送清涼"活動保障高溫作業環境,設定避雨棚應對雨季施工。開展"五比五創當先鋒"勞動競賽,投入施工人員328人、大型設備31台套。

貫通意義

作為沈白高鐵吉林段首座貫通的超千米單線隧道,其建設歷時409天,直接關聯渾白線2023年3月的軌道撥接轉線目標。隧道貫通後縮短材料運輸距離約16公里,為無砟軌道施工創造必要條件。工程實施期間形成6項技術成果,獲得國家實用新型專利授權2項。

戰略定位

作為東北振興戰略重點工程,長崗隧道貫通強化了東北鐵路網的"沿海—內陸—沿邊"通道布局。預計2024年沈白高鐵全線通車後,白山至瀋陽通行時間將縮短至1.5小時,有效提升區域交通能力。

相關詞條

熱門詞條

聯絡我們
