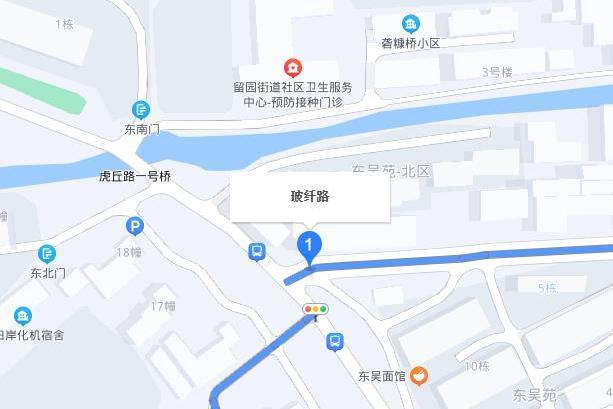

玻纖路

玻纖路

玻纖路位於蘇州市姑蘇區起重機廠地塊,西起規劃緣園路,東至虎丘路,全長404米,規劃紅線寬18米。根據最新地名調整,玻纖路止點調整為西環路,調整後道路起訖點為北五涇浜至西環路。該道路作為城市支路,在2021年9月經蘇州市人民政府批准將止點調整至西環路,形成北五涇浜至西環路的完整路線。2022年2月至2023年6月期間,因桐涇北路北延工程施工,玻纖路交叉口實施交通管制措施,僅允許內部車輛通行。

道路沿線涉及多項市政工程,包括2023年啟動的中段(虎丘路-桐涇路)改建工程,改造長度280米,涵蓋照明、排水等基礎設施升級。周邊社區環境提升工程於2021年啟動,重點整治玻纖路新村11幢房屋的屋面及立面,惠及430戶居民。

基本介紹

  • 道路長度:404米
  • 規劃寬度:18米
  • 東端起點:虎丘路
  • 道路等級:城市支路
  • 所屬區域:姑蘇區虎丘街道
  • 最近改建:2023年10月
規劃與建設,地理範圍調整,市政工程,交通管理,社區關聯,爭議事件,

規劃與建設

玻纖路最初規劃為起重機廠地塊配套道路,2018年7月獲批的可行性研究報告明確其西起規劃緣園路、東至虎丘路的走向。根據2020年8月蘇州市政府批覆的留園西園單元控規,規劃將老玻纖路向南延伸至楓橋路並直達干將路,形成分流留園片區交通的井字形路網。
2021年9月,蘇州市政府批准調整玻纖路止點為西環路,形成北五涇浜至西環路的新線位。緣園路作為新建道路同步命名,起於西園路終於玻纖路,強化了該區域的路網連線。

地理範圍調整

2021年地名調整前,玻纖路東端止於虎丘路,調整後延長至西環路。2022年桐涇北路北延工程施工期間,玻纖路與桐涇北路交叉口被納入工程範圍,施工段北起玻纖路口北側,南至西園路交叉口。實際交通流線顯示,玻纖路西接規劃緣園路、東連虎丘路的空間關係未發生實質性改變。

市政工程

中段改建工程2023年10月啟動玻纖路中段(虎丘路-桐涇路)改建,改造長度233米,建設內容包括:
  • 重新鋪設14米寬機動車道(渠化段18米)
  • 更新雨污水管網系統
  • 增設智慧型化交通監控設備
  • 改造道路照明系統
社區環境整治2021年啟動的玻纖路新村專項整治投入資金約1200萬元,主要實施:
  • 屋面防水層整體更換
  • 外立面真石漆噴塗
  • 雨污水立管分流改造
  • 公共車庫電氣線路升級
  • 綠化帶景觀提升

交通管理

2022年2月8日至2023年6月30日,因桐涇北路北延工程施工,玻纖路交叉口採取以下措施:
  • 桐涇北路(玻纖路口至里塔水橋路)禁止社會車輛通行
  • 玻纖路東段(虎丘路方向)實行單向通行
  • 緣園路實施由北向南單行管制
  • 設定臨時導流標誌12處

社區關聯

不動產分布玻纖路108號作為典型住宅區,12幢301室於2024年11月完成不動產轉移登記,涉及繼承權確認的法律流程。該地址所在建築建於1998年,屬虎丘街道轄區老舊小區改造重點對象。
市民投訴事件2023年6月,玻纖路108號住戶因違規搭建雨棚引發鄰里糾紛,經虎丘街道城管中隊調解:
  • 涉事雙方簽訂書面整改協定
  • 8平方米違章構築物被強制拆除
  • 物業公司增設公共晾曬區

爭議事件

2020年留園片區交通規劃提出將玻纖路南延,但因涉及航運新村、半邊街新村240餘戶居民搬遷問題,截至2024年仍未啟動徵收工作。規劃部門表示將優先打通區域內50條斷頭路,玻纖路南延工程暫被列為遠期實施項目。
