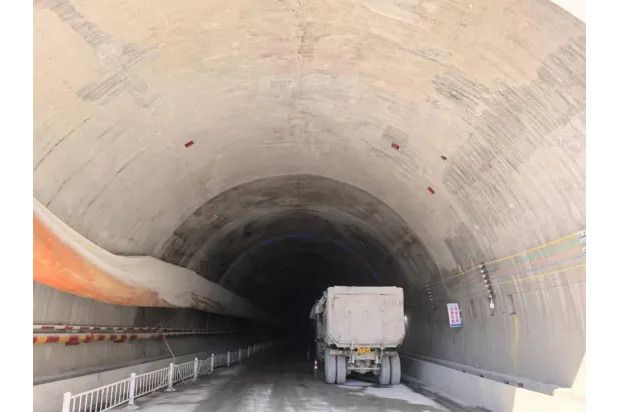

查兒嶺隧道

查兒嶺隧道

查兒嶺隧道位於安徽省六安市金寨縣古碑鎮留坪馬灣村,是和襄高速公路六安段第二長隧道,採用分離式設計(左線1012米、右線1010米),最大埋深約120米。該隧道穿越2處基岩裂隙破碎帶,全部為Ⅳ級及以上圍岩,洞門處山體陡峭,施工難度大、安全風險高。隧道右線於2024年9月29日貫通,雙幅於2024年11月10日實現全幅貫通,建設過程中套用葛洲壩地下工程安全管理數位化系統,通過300餘天奮戰提前1個月完成目標。隧道貫通後,青山至古碑通行時間縮短20分鐘,為和襄高速2025年底全線通車奠定基礎,對促進長三角與中西部交通聯通具有重要意義。

基本介紹

  • 所屬高速:和襄高速公路六安段
  • 地理位置:金寨縣古碑鎮
  • 隧道類型:分離式隧道
  • 左線長度:1012米
  • 圍岩等級:Ⅳ、Ⅴ級
  • 建設單位:中國能建葛洲壩集團
工程概況,建設歷程,技術套用,管理創新,戰略意義,

工程概況

查兒嶺隧道為和襄高速公路六安段關鍵控制性工程,線路穿越大別山腹地,設計時速120公里/小時。隧道右洞全長1010米,左洞全長1012米,最大埋深約120米,洞身穿越2處基岩裂隙破碎帶,地質條件複雜。洞門段因山體坡度超過70度,施工面臨坍塌、岩爆等安全風險。

建設歷程

2024年7月8日,六安市交通局召開防汛調度會專題部署隧道施工安全防控。右線於2024年9月29日率先貫通,施工期間採用"管超前、嚴注漿、弱爆破"等工藝應對Ⅳ、Ⅴ級圍岩。左線於2024年11月10日貫通完成全幅貫通目標,較原計畫提前1個月。2025年1月1日六安市交通局確認該隧道雙幅貫通狀態,列為年度標誌性建設成果。

技術套用

施工過程中首創套用三項關鍵技術:
  • 引入地下工程安全管理數位化系統,實現圍岩監測、人員定位、施工質量全流程信息化管理
  • 採用"126"督導機制(每天1次巡查、2次交底、6項重點核查),強化高風險作業面管控
  • 推行"短進尺+強支護"工藝,單循環進尺控制在0.6-1.2米,初支封閉時間縮短至12小時內

管理創新

項目團隊實施"賽馬激勵機制",將28個作業班組納入考核體系,關鍵工序效率提升23%。2024年4月10日六安市交通局現場調研期間,重點推廣了該隧道"三維雷射掃描+智慧型預警"的邊坡穩定性監測方案。

戰略意義

作為皖西地區最長橫向高速通道的重要組成部分,隧道貫通使區域路網密度提升15%,金寨縣至合肥通行時間壓縮至1.5小時。項目建成後將實現大別山革命老區與長三角城市群3小時直達。2024年11月貫通後,直接保障了後續7座橋樑、12段路基的物料運輸通道。
