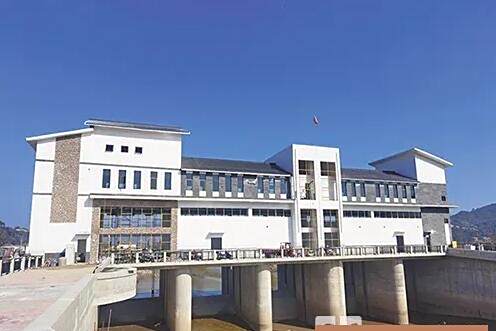

顯橋水閘始建於1973年,位於平陽縣水頭鎮與麻步鎮交界處,屬鰲江流域防洪體系關鍵節點。該工程於2014年通過除險加固可行性研究報告審查,2020年10月正式啟動改造施工,至2021年9月完成主體工程建設並通過通水階段驗收,2022年8月全面完成驗收工作。重建後水閘設計防洪標準達20年一遇,排澇標準10年一遇,兼具擋潮、蓄淡灌溉及改善水環境等功能。

基本介紹

  • 位置:水頭鎮與麻步鎮交界
  • 類型:中型水閘
  • 始建時間:1973年
  • 防洪標準:20年一遇
  • 排澇標準:10年一遇
  • 總投資:6000萬元
工程建設背景,除險加固工程,工程效益與功能,項目管理與維護,建設過程監管,

工程建設背景

顯橋水閘自1973年建成後運行超過40年,因設備老化導致工程安全隱患突出。2014年11月,工程可行性研究報告通過省級專家組審查,確認需實施除險加固工程。2016年該項目被列為平陽縣重點建設預備項目,計畫拆除老閘新建5孔水閘及防洪堤,設計流量604.9立方米/秒。

除險加固工程

2020年10月工程正式啟動重建,主要包括啟閉機房重建、溢洪道護岸整治及壩坡維護等項目。至2021年2月,主體工程已完工,正在進行堤壩外坡整形、啟閉機裝潢及景觀綠化施工。2021年9月30日,工程通過由溫州市水利局主持的通水階段驗收,2022年8月完成全部驗收程式。重建後水閘總淨寬35米,配套建設兩岸連線防洪堤。

工程效益與功能

工程完工後顯著提升四大核心能力:
  • 擋潮防洪:設計防洪標準達到抵禦20年一遇洪水
  • 排澇減災:排澇標準提升至10年一遇水平
  • 農業灌溉:保障周邊數十個村莊的蓄淡灌溉需求
  • 生態改善:通過劃界管理維護水域生態環境
2021年3月試運行期間,漁塘村村民反饋渠道滲水問題得到解決,農田灌溉效率提升約40%。

項目管理與維護

2021年12月,《平陽縣顯橋水閘劃界方案》通過專家組評審,明確工程管理範圍界線及界樁布設方案。日常管理由平陽縣水利投資公司負責,重點開展設備調試及試運行工作。工程驗收委員會由市發改委、水利局等多部門聯合組成,建立工程質量終身責任制。

建設過程監管

2019年9月,平陽縣人大常委會現場督導工程建設,要求確保2020年主汛期前發揮效用。施工期間採用冬季施工攻堅方案,高峰期日均投入施工人員120餘人。工程實施嚴格遵循生態理念,在防洪功能基礎上探索建設生態長廊、旅遊長廊、文化長廊。
