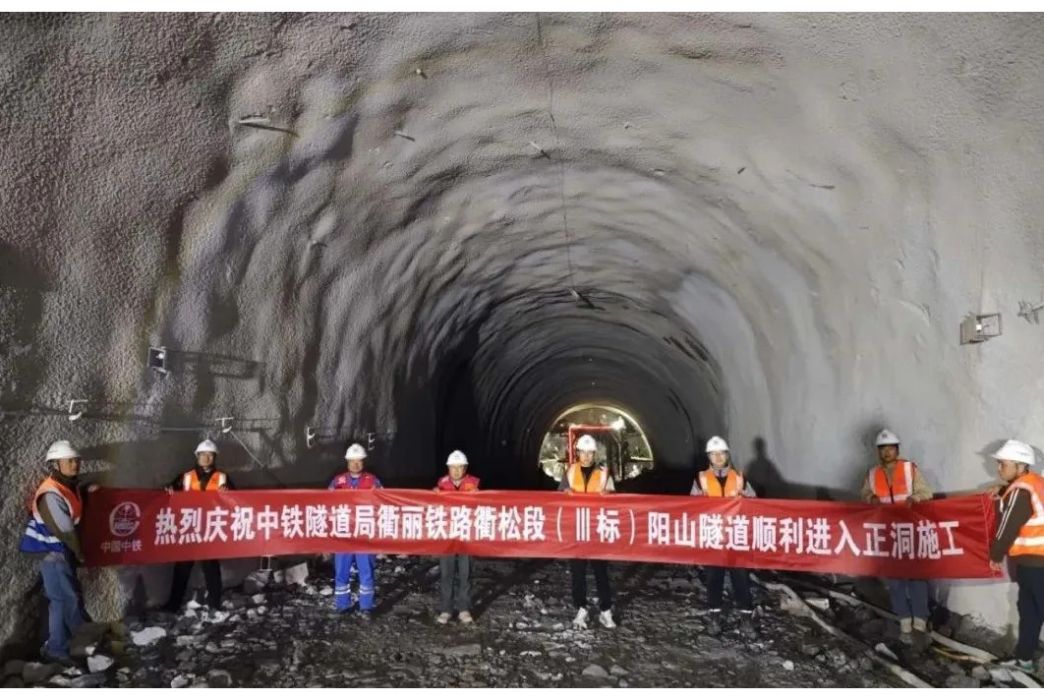

陽山隧道(衢麗鐵路二期全線控制性雙線單洞隧道工程)

陽山隧道(衢麗鐵路二期全線控制性雙線單洞隧道工程)

本詞條是多義詞,共3個義項
更多義項 ▼ 收起列表 ▲

陽山隧道是衢麗鐵路二期Ⅲ標段控制性工程,全長5657.61米,採用雙線單洞設計,設計時速200公里(預留250公里提速條件)。該隧道需穿越7處斷層帶、7處岩性接觸帶及3處節理密集帶,最大埋深達434米,地質條件複雜。2024年12月6日橫洞貫通標誌著施工進入新階段,2024年12月22日完成首板二襯混凝土澆築,為後續工程奠定基礎。2025年被列為年度重點推進工程,直接影響衢麗鐵路全線建設進度。

基本介紹

  • 建設單位:中鐵十局
  • 標段長度:27.512公里
  • 標段隧道:8座
  • 地質斷層:7處
  • 最大埋深:434米
  • 建成意義:作為國家中長期鐵路網規劃項目,對浙江'大花園'建設及浙西南生態旅遊帶發展具有重要支撐作用
工程建設背景,施工節點進展,工程技術特徵,施工管理要求,社會經濟影響,

工程建設背景

作為國家中長期鐵路網規劃項目,陽山隧道是衢麗鐵路二期蓮都段核心工程,承擔連線浙西南山區交通網路的重要功能。該工程橋隧比高達86.7%,施工難度集中體現在複雜地質構造與高風險爆破作業環境。

施工節點進展

2022年2月21日啟動地表附著物清理,3月20日前完成臨時設施建設。2024年5月進入進口貫通衝刺階段,整體工程完成產值10.6億元,實現工期過半目標。同年12月6日橫洞貫通,12月22日完成首板二襯混凝土澆築。2025年4月26日接受專項調研時,隧道出口作業面已形成規範施工流程。
2025年6月19日,陽山隧道首件工程順利通過國鐵集團工管中心首件評估驗收。

工程技術特徵

採用台階法與全斷面爆破工藝,針對鄰近金溫鐵路段實施三層防護措施:
  • 試驗性爆破最佳化孔網參數,單耗由0.85kg/m降至0.7kg/m
  • 搭建雙層鋼管防護排架,爆破區域實施交通管制
  • 聯合8家單位建立協作機制,完成專項方案評審
二襯施工階段採用全自動分層逐窗澆築技術,通過混凝土配合比調試將初凝時間控制在10小時,每循環施工周期縮短至18小時。施工過程中布置8個觀測斷面,累計完成變形量測數據200餘組。

施工管理要求

2025年4月專項調研提出三項核心要求:
  • 執行首件驗收制度,外觀平整度誤差須≤3mm/m
  • 實施24小時循環作業,工序銜接時間壓縮至45分鐘內
  • 建立穿透式格線化管理體系,每日進行3次隱患排查
項目團隊採用BIM技術模擬斷層帶施工場景,針對7處岩性接觸帶制定差異化支護方案,IV級圍岩段拱架間距加密至0.8米。通過地質雷達與超前水平鑽探結合,實現不良地質段30米超前預報精度。

社會經濟影響

該工程直接推動蓮都段清場交地工作,涉及林宅口村等地表附著物清理5.6萬平方米。作為浙江'大花園'建設重點項目,建成後將縮短衢州至麗水通行時間約1.2小時,促進沿線山區縣旅遊資源整合。施工期間累計創造就業崗位800餘個,帶動當地建材、物流等相關產業增收超1.2億元。
