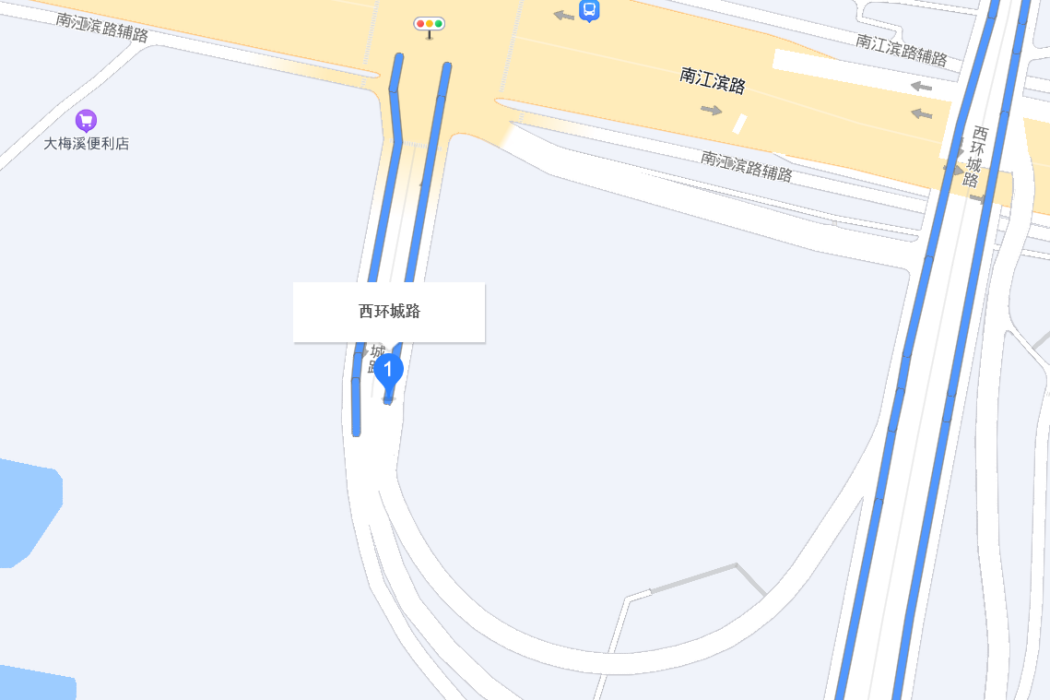

西環城路

西環城路

西環城路是漳州市圓山新城核心道路,北起圓山大道,南至規劃南環城路,全長約1.456公里,設計為雙向四車道城市次幹路。該道路於2022年11月中旬建成通車,施工期間完成粗粒式瀝青路面鋪設及雨污管道工程,同步實施的綠道工程入圍漳州市"為民辦實事"項目。作為漳州"一環"閉合工程關鍵節點,其延伸段建設有效串聯高校園區、體育場館等重要功能區。

基本介紹

  • 位置:漳州市圓山新城
  • 全長:約1.456公里
  • 車道數:雙向四車道
  • 設計時速:40公里/小時
  • 道路等級:城市次幹路
  • 建設單位:漳州圓山新城建設有限公司
規劃與建設歷程,綠道系統建設,交通功能拓展,區域路網關聯,

規劃與建設歷程

2012年啟動全長4.3公里的景觀整治工程,涉及30米過渡綠帶與60米城市帶狀公園建設。2016年5月規劃向南延伸至南環城路,延伸段投資1.6億元,開展征地及前期工作。2017年6月正式招標建設南延伸段,明確34米道路紅線與1.456公里實施長度。2022年9月完成路基整理後進入瀝青鋪設階段,同年11月實現通車。

綠道系統建設

2021年投資5345萬元實施綠道工程,作為全市15條重點綠道之一:
  • 新建1.456公里慢行系統,同步進行綠化景觀提升
  • 年度投資完成率91%,10月底投入使用
  • 形成薌城區、龍海區區域綠道網路的重要銜接點

交通功能拓展

2024年9月啟動橫五路配套工程:
  • 西起西環城路,東接縱一路,全長430米
  • 設計時速40公里/小時,工期485天
  • 與漳武線互通工程形成交通節點預估造價1220萬元

區域路網關聯

作為漳州環城路網核心組成部分:
  • 北接圓山大道實現廈漳同城化交通銜接
  • 南延段促進九龍江南岸區域經濟發展
  • 西側用地規劃草案明確道路拓展法定依據(2022年5月公示)
2022年10月圓山大道A2標項目主線貫通後,該道路與雙向六車道主幹道形成十字交叉。道路景觀經花化亮化改造,升級為串聯水仙花基地、荔枝海生態區的文旅走廊。
