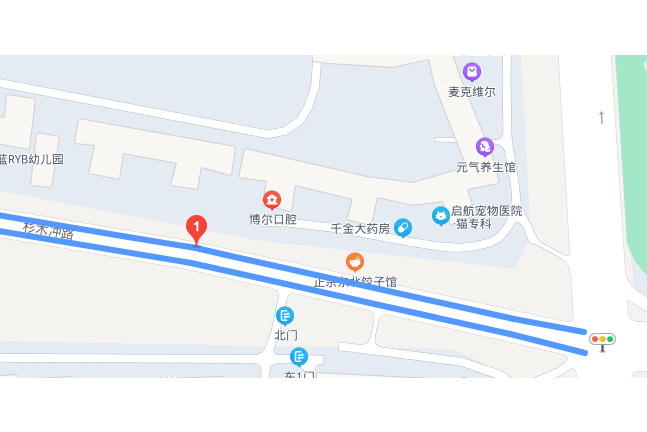

杉木沖路

杉木沖路

杉木沖路是長沙市天心區黑石鋪街道境內的重要城市道路,東起新姚路,西至書院路,規劃寬度30米。該道路自2015年納入長沙市斷頭路改造計畫,分東、西兩段實施建設,其中東段(新姚路至書香路)於2016年竣工,西段(書院路至書香路)因征拆問題延遲至2021年完成紅線內征拆並全面施工。2023年新聯路(杉木沖路--春明路)項目的征地公告進一步明確了該道路在區域路網中的節點地位。道路周邊設有8個公交站點,覆蓋6條公交線路。

基本介紹

  • 地理位置:天心區黑石鋪街道
  • 道路長度:東段400米/西段1000米
  • 規劃寬度:30米
  • 重要節點:連線新姚路與書院路
  • 公交線路:通行6條公交線路
  • 最新進展:2022年列入斷頭路改造計畫
地理位置與規劃,建設歷程,工程分段與進展,公共運輸配套,區域路網連線,

地理位置與規劃

杉木沖路位於長沙市天心區黑石鋪街道,東起新姚路,西至書院路,規劃為寬30米、雙向四車道的城市次幹道。根據2023年徵收土地公告,該道路作為新聯路(杉木沖路--春明路)項目的北端起點,承擔著連線湘府路大橋東片區路網的功能。

建設歷程

  • 2016年列入長沙市城區斷頭路改造計畫,規劃連線新姚南路至新開鋪路
  • 2017年6月完成西段(石竹路至新姚路)工程招標,工程造價約1200萬元
  • 2021年3月實現一標段紅線內征拆清零,進入全面施工階段
  • 2022年杉木沖路(書院路-豹子嶺路)被列入天心區斷頭路改造年度計畫

工程分段與進展

東段工程(新姚路至書香路):
  • 2015年啟動建設,2016年完成400米路段建設並竣工通車
  • 包含雙向四車道及配套管網設施
西段工程(書院路至書香路):
  • 2017年6月完成招投標並啟動施工準備工作
  • 2020年保利花園段因高差處理延遲通車
  • 2021年完成最後一棟居民樓搬遷,土方外運工程搶在汛期前完成

公共運輸配套

道路沿線設定8個公交站點,覆蓋134路、20路等6條公交線路,可通達黑石鋪火車站、省交通運輸廳等區域。保利花園段道路建成後,增設了小區出入口專用通道。

區域路網連線

  • 新聯路項目:2023年啟動建設的南北向道路,北起杉木沖路,南至春明路,征地面積0.5897公頃
  • 高升路工程:2024年雨花區啟動建設的高升路(杉木沖路 先鋒路)項目,強化跨區域路網銜接
