凹水河水庫

凹水河水庫

凹水河水庫位於貴州省黔西市與大方縣的界河西溪河上遊河段,庫尾涉及百里杜鵑管理區,壩址距黔西市區29km,距黔西市林泉鎮10km,主要是向黔西市中心城區供水,兼顧耕地灌溉,大壩最大壩高153米,壩頂弧長137.89米,壩頂寬6米,最大底寬24米,灌溉面積2334畝,設計年供水量4275萬m,水庫正常蓄水位1287.00m,總庫容4669萬m,控制流域面積225k㎡,水庫工程等別為Ⅲ等,水庫規模為中型,總投資12.74億元,由貴州省水利水電勘測設計研究院有限公司承擔勘測設計及項目管理。

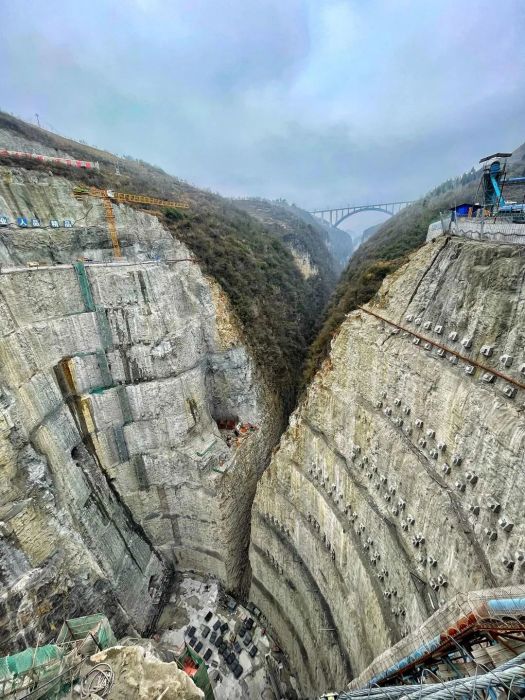

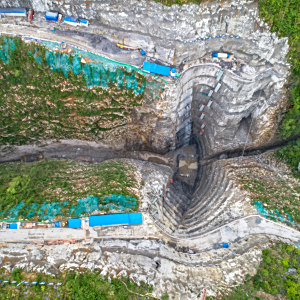

2019年10月,凹水河水庫立項。2020年7月,工程項目正式開工。2021年12月20日,砂石料加工系統實現全線運行投產。2024年9月,大壩左岸日前順利封頂;10月25日,大壩全線封頂;12月10日訊息,主體工程已完工,整體工程已完成85%以上。2025年1月,凹水河水庫工程大壩全面封頂,標誌著工程建設進入新的階段;計畫在6月份,完成下閘蓄水驗收。

2023年3月14日,凹水河水庫工程榮獲貴州省2022年“百庫大會戰” 勞動競賽先進單位。水庫作為黔西市構築農田灌溉、供水保障、水保生態、防洪抗旱“四大體系”的建設重點項目之一,是貴州省重大工程和重點項目,屬於貴州省三位一體綜合規劃,建成後將成為世界第三高、中國第二高的碾壓混凝土拋物線雙曲拱壩,將有效解決當地年供水4275萬立方米,惠及黔西縣城6萬餘人,農田灌供水77萬立方米,灌溉面積2334畝。

基本介紹

  • 中文名:凹水河水庫
  • 承建單位:中水八局
  • 所屬地區:貴州省黔西市
  • 所在水域:西溪河
  • 投資成本:12.74億元
  • 壩高:153米
  • 總庫容:4669萬m
  • 建造時間:2019年10月
項目設計,建設歷程,建設意義,

項目設計

凹水河水庫大壩是一座採用C25碾壓混凝土技術建造的拋物線雙曲拱壩,其最大壩高達153米,壩頂弧長137.89米,壩頂寬6米,最大底寬24米,屬薄拱壩,建成後將成為世界第三高、中國第二高的碾壓混凝土拋物線雙曲拱壩。
貴州凹水河水庫

建設歷程

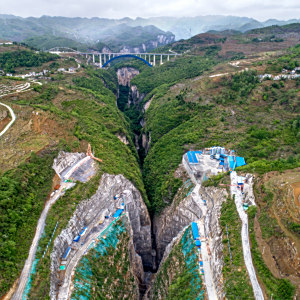

2024年9月,凹水河水庫大壩左岸順利封頂。

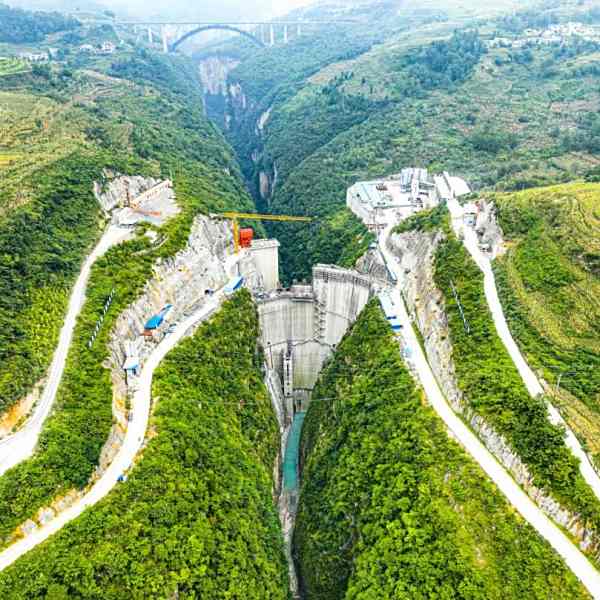

2024年10月,凹水河水庫大壩已進入建設收尾階段。10月25日,貴州凹水河水庫大壩順利全線封頂。12月10日訊息,凹水河水庫主體工程已完工,整體工程已完成85%以上。
2025年1月,凹水河水庫工程大壩全面封頂,標誌著工程建設進入新的階段。1月15日,凹水河水庫全力推進水庫工程建設進度,計畫2025年6月完成下閘蓄水驗收。4月17日,凹水河水庫大壩成功取出一根長27.55米、直徑250毫米的碾壓混凝土芯樣,芯樣表面光滑緻密,骨料分布均勻,結構密實無空隙,層間結合優良,該芯樣鑽取長度刷新了碾壓混凝土大壩世界紀錄。

建設意義

該工程的建成將極大地提升黔西市及周邊地區的供水和灌溉能力,對於保障當地的水資源安全和生態環境有著重大意義。
建成後,這座在貴州深山峽谷中“拔地而起”的水利工程將成為世界第三高、中國第二高的碾壓混凝土拋物線雙曲拱壩,並有效緩解貴州黔西工程性缺水問題。
