陽山大橋

陽山大橋

陽山大橋是永柳高速(永福三皇至柳州段)建設中的關鍵控制性工程,由中鐵七局承建。該橋樑全長606米,採用雙向四車道設計,設計時速100公里/小時。2024年6月24日完成首片長30米、重80噸的預製T梁架設,至2024年8月15日曆經52天完成全部190片T梁架設工程,成為永柳高速全線首座完成T梁鋪設的橋樑。其建設為後續坡寺大橋施工奠定基礎,標誌著永柳高速橋樑建設進入新階段。

基本介紹

  • 全長:606米
  • 橋面寬度:26米
  • 設計時速:100公里/小時
  • 車道數:雙向四車道
  • T梁總數:190片
  • 施工單位:中鐵七局
建設歷程,工程參數,施工保障,項目意義,

建設歷程

2024年6月24日完成首片預製T梁架設,標誌著橋樑上部結構施工全面展開。施工團隊通過52天連續作業,於2024年8月15日完成全部190片T梁架設任務。該工程為永柳高速首個完成T梁鋪設的橋樑項目。

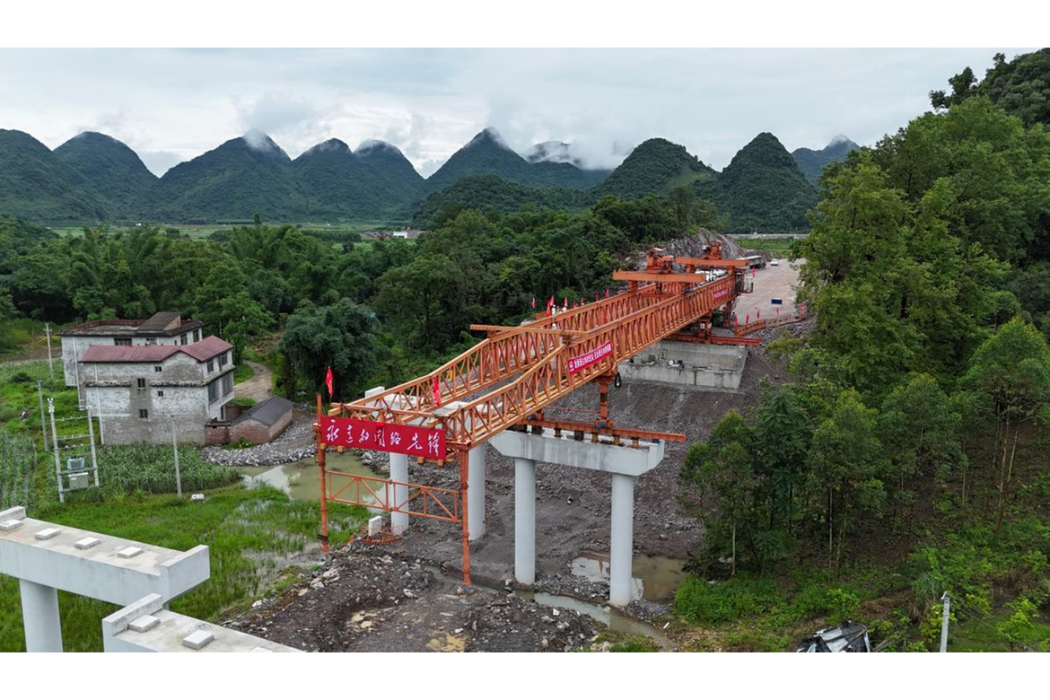

橋樑位於柳州市融安縣橋板鄉境內,主體結構分為左幅18跨(90片T梁)和右幅20跨(100片T梁)。施工期間採用兩台架橋機同步作業,單日最高峰完成6片T梁架設。

工程參數

橋樑採用預應力混凝土T梁結構,主要技術指標包括:
  • 單跨長度:30米(所有T梁規格統一)
  • 單片T梁重量:80噸
  • 橋面鋪裝層:雙層鋼筋網混凝土結構
  • 抗震等級:按VII度設防
主體工程施工共投入建設者,使用架橋機、運梁車等重型設備。橋樑樁基採用旋挖鑽成孔工藝,最深樁長達58米。

施工保障

項目部實施多項質量控制措施:
  • 架梁前組織技術方案專家評審會
  • 開展安全技術交底累計45場次
  • 制定暴雨天氣專項應急預案
  • 實行架橋機驗收及安全措施
在首片T梁架設過程中,技術人員採用三維坐標精調系統,實現梁體安裝平面誤差小於2毫米。針對廣西喀斯特地貌特徵,施工方採用地質雷達掃描技術進行溶洞探測。

項目意義

作為永福三皇至柳州段的核心交通樞紐,該橋樑通車後將:
  • 縮短兩地行車時間
  • 提升桂北地區路網通行能力
  • 促進沿線農產品運輸效率提升
  • 為後續邊坡防護工程施工提供運輸通道
橋樑建設過程中形成的標準化架梁作業流程,已被永柳高速全線12個標段推廣套用。按照整體規劃,永柳高速將於2026年實現全線通車。
