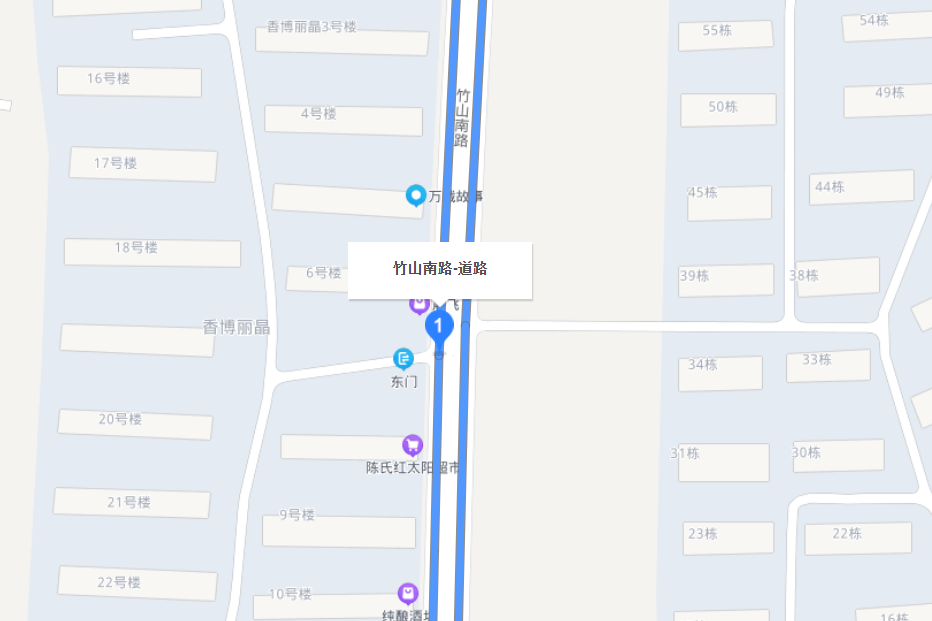

竹山南路

竹山南路

竹山南路是新余市新鋼新北大門區域市政道路網重要組成部分,北起白竹路,南至仙女湖大道東延段,全長約1449.6米,紅線寬30米,採用雙向四車道次幹道標準建設。該道路於2019年6月獲市發改委立項批覆,2020年6月完成白竹路至福澤路段瀝青鋪設。道路兩側分布有凌超藝術學校等教育機構及678酒店等商業設施,印證其作為區域交通動脈的實體存在。

基本介紹

  • 長度:約1449.6米
  • 紅線寬度:30米
  • 車道布置:雙向四車道
  • 動工時間:2019年(立項)
  • 竣工時間:2020年10月底前(計畫)
  • 所屬項目:新北門區域市政道路網
道路規劃與建設,配套設施與周邊環境,施工進展與管理措施,社會功能與現存問題,

道路規劃與建設

竹山南路項目於2019年6月3日獲得新余市發展改革委可行性研究批覆,作為"福澤路、縱一路、竹山南路"市政道路網工程的重要組成部分。規劃定位為城市次幹道,橫向斷面採用對稱布局:兩側各設4.5米人行道,中央21米為機動車道,總占地規模約65.077畝。道路連線白竹路與仙女湖大道東延段,形成區域交通網路的關鍵軸線。

配套設施與周邊環境

道路沿線已形成複合型城市功能帶:
  • 教育機構:凌超藝術學校作為全日制特色國小,校址設於竹山南路,配備獨立校園與標準化教學設施
  • 商業設施:信爾達科技經營部(LED產品經銷)、678酒店(2011-2016年運營)等企業曾在此註冊經營
  • 社區服務:四號地質三隊12棟等住宅區毗鄰道路,新余市拼抖抖家貿易公司註冊地址位於該路段303室

施工進展與管理措施

2020年12月施工數據顯示:
  • 雨污水管道鋪設完成900米(占總長70%),強弱電管線同步完成相應進度
  • 路基處理完成900米,瀝青攤鋪覆蓋北段白竹路至福澤路區間
  • 人行道鋪裝完成500米(35%),路緣石安裝達2000米
施工期間採取揚塵治理專項措施,市住建局項目管理中心實施全過程質量安全監管,確保工程按計畫於2020年10月完工。截至2020年12月,已完成土方外運10萬立方米(占比85%)及路燈基礎施工500米。

社會功能與現存問題

作為區域交通要道,竹山南路日均車流量超2000輛次(2020年數據),但夜間管理存在挑戰:2017年巡查發現青年路方向路段頻現機動車侵占人行道現象,導致行人被迫與機動車混行。城管部門通過增派巡邏力量、強化違停取證等措施改善交通秩序。道路竣工後,將有效緩解新鋼片區通行壓力,提升仙女湖大道沿線交通轉換效率。
