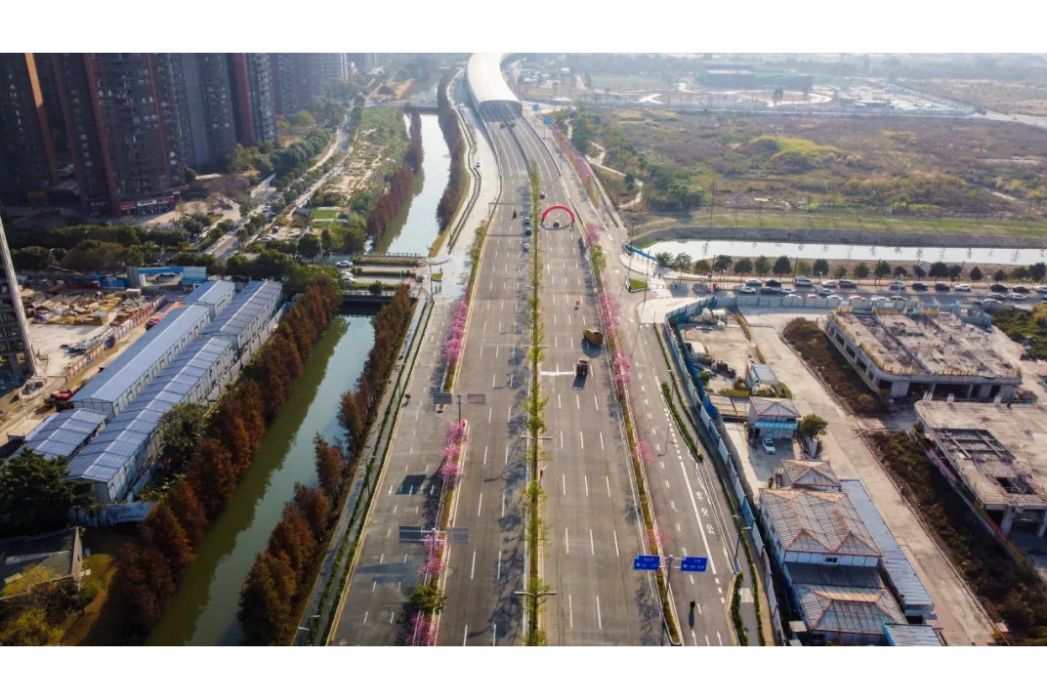

倫桂路是佛山市順德區“四橫六縱”幹線路網的重要組成部分,連線北滘鎮與陳村鎮。該道路工程(林上路至橫一路段)於2025年1月20日建成通車,全長2.17公里,採用主輔路設計(主線雙向6車道+輔道雙向4車道)。同期推進的潭洲隧道工程於2025年4月至5月期間完成首節沉管出塢、安裝等關鍵工序,是國內最寬內河沉管隧道。該項目通過預製小箱梁架設等技術創新,克服了捷運臨近施工等複雜環境挑戰。

基本介紹

  • 地理位置:佛山市順德區
  • 通車時間:2025年1月20日(林上路至橫一路段)
  • 道路等級:城市主幹道
  • 建設單位:中鐵大橋局
  • 隧道長度:單節沉管最大寬度42.2米
  • 工程意義:貫通南北交通動脈
道路工程概況,潭洲隧道建設,工程意義與功能,

道路工程概況

倫桂路(林上路至橫一路段)全長2.17公里,採用主輔路組合形式建設,其中主線設計為雙向6車道,輔道為雙向4車道。工程包含99片預製小箱梁的架設施工,其中30米箱梁81片(單片重量102噸)、25米箱梁18片。
該項目於2023年10月14日完成全部預製小箱梁架設,攻克了臨近廣州捷運7號線與佛山捷運3號線軌行區施工、跨城市道路作業空間受限等三大技術難題。施工期間採取精細化方案策劃,通過多次轉場重型起重設備等方式確保工程進度。
2025年11月3日,順德區倫桂路工程(橫一路-橫五路段)南岸預製乾塢基坑抽水工作全面完成。

潭洲隧道建設

2025年3月14日,潭洲隧道工程沉管管節通過水密及起浮測試,標誌著沉管施工進入實質性階段。4月13日首節沉管順利出塢,4月24日完成國內最寬內河沉管隧道首節(E4)管節安裝。
5月15日完成E3管節安裝,5月22日實現E1、E2管節乾塢內精確旋轉定位。隧道建設過程中採用碎石基礎整平工藝,於2025年4月6日啟動該專項施工。配套工程包括2025年4月1日完成的塢口拆除作業,為後續沉管出塢創造條件。
2025年12月,順德倫桂路項目潭洲隧道工程南岸段減載沉箱開始安裝。
2026年1月,順德倫桂路項目潭洲隧道沉管段已實現實質性貫通。

工程意義與功能

該路段通車後顯著縮短北滘鎮至陳村鎮通行距離,完善區域國省道與鎮內路網銜接。作為順德區“四橫六縱”幹線核心節點,工程將貫通南北交通大動脈。潭洲隧道建成後將提升內河航道通航能力,其42.2米的單節沉管寬度創國內內河沉管隧道建設紀錄。
全線通車使周邊居民出行效率顯著提升,對促進廣佛同城化發展具有戰略意義。
