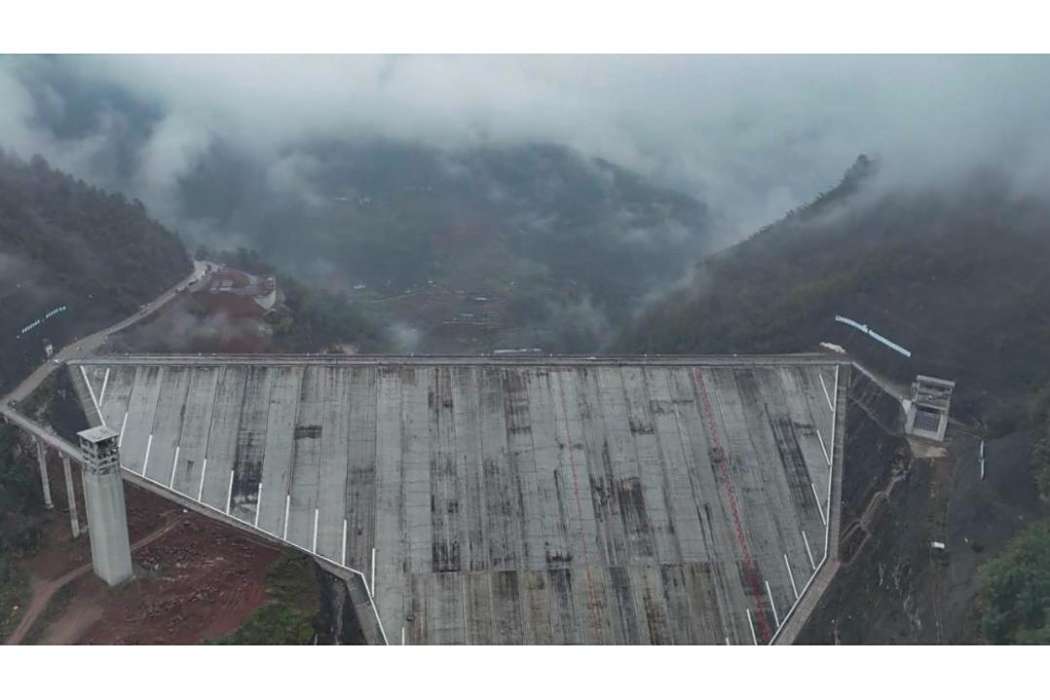

丙安水庫

丙安水庫

丙安水庫是列入《國家“十三五”水利發展規劃》和《貴州省縣縣有中型水庫規劃》的中型水利工程,總庫容2144萬立方米,總投資12.216億元,壩址位於丙安鎮三佛村境內。該工程於2018年5月啟動建設,2024年12月26日完成下閘蓄水,作為以城鄉供水為主、兼顧農田灌溉的綜合性水利民生項目,建成後每年可為赤水城區及周邊四個集鎮16萬人提供2826萬立方米用水保障,覆蓋1723畝耕地灌溉需求。

基本介紹

  • 庫容:2144萬立方米
  • 總投資:12.216億元
  • 最大壩高:120.5米
  • 下閘時間:2024年12月
  • 主要功能:城鄉供水、農田灌溉
  • 所屬規劃:國家水利發展十三五規劃
規劃背景,工程設計,建設歷程,主體施工階段,蓄水準備階段,功能效益,環境影響與措施,管理運營,防汛管理體系,運維保障,

規劃背景

丙安水庫是落實貴州省“縣縣有中型水庫”政策的重點項目,2017年完成環境影響評估後正式納入《國家水利發展十三五規劃》和《貴州水利發展十三五規劃》。該工程選址丙安鎮三佛村,旨在解決赤水市工程性缺水問題,保護赤水河流域生態環境,為區域經濟發展提供水資源支撐。

工程設計

  • 控制流域面積62.3平方公里,最大壩頂高程522.5米,壩體採用面板堆石壩結構
  • 輸水系統包含全長6.2公里的輸水隧洞,設計年供水能力2826萬立方米
  • 溢洪道採用開敞式結構,最大泄洪能力為650立方米/秒

建設歷程

主體施工階段

  • 2018年5月:啟動三通一平施工
  • 2019年2月:主體工程正式開工
  • 2020年10月:通過截流階段驗收
  • 2022年8月:大壩填築至520.5米高程,累計填築量343萬立方米
  • 2023年7月:完成溢洪道、引水工程等配套設施建設

蓄水準備階段

  • 2024年4月:開展面板澆築和管線施工
  • 2024年12月26日:樞紐工程正式下閘蓄水,進入初期調度階段

功能效益

  • 城鄉供水:年均向赤水市中心城區供水2734.8萬立方米,覆蓋16萬居民用水需求
  • 農業灌溉:保障丙安、風溪灌區1723畝耕地灌溉用水,提升糧油作物產量15%以上
  • 生態調節:通過水量調度改善赤水河枯水期徑流量,維護流域生物多樣性

環境影響與措施

2017年環境影響評估報告提出三大保護措施:
  • 生態流量保障:設定生態放水孔,確保下遊河道最小生態流量0.32立方米/秒
  • 移民安置:搬遷庫區35戶居民,實施耕地占補平衡政策
  • 水土保持:採用分級擋牆和植被恢復相結合的綜合治理方案

管理運營

防汛管理體系

2022年建立“四個全面”安全度汛機制:
  • 成立分管副市長牽頭的防洪領導小組,組建120人防汛搶險隊
  • 實施水位三級預警機制(警戒水位518米、危險水位520米、危急水位521.5米)
  • 汛期執行24小時值班和庫區巡查制度,與氣象部門建立實時雨情共享平台

運維保障

  • 組建專業管護團隊,配備水質監測實驗室和自動化控制系統
  • 建立用水戶協會參與灌溉設施管護,推行階梯水價制度
