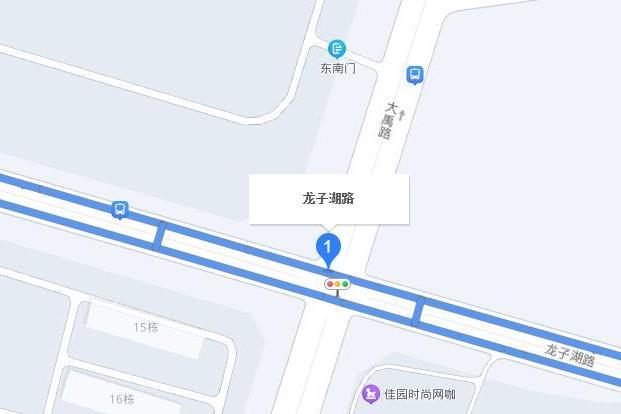

龍子湖路位於合肥市新站區,西起前嶺路,東至文忠路,全長1000米,紅線寬36米,採用雙向六車道設計,定位為城市次幹路。該道路於2012年3月啟動建設,2012年7月實現主車道通車,2022年1月完成文忠路交口區段施工並開放通行。作為新站區"十二五"規劃關鍵項目,道路建設支撐了京東方8代線項目交通需求,沿線路網銜接護城路、聞河路等重要節點。2024年4月規劃支路十二(龍子湖路—白龍鎮路)和龍子湖路加油站項目獲批,進一步強化區域配套設施。

基本介紹

  • 道路等級:城市次幹路
  • 起訖點:西起前嶺路,東至文忠路
  • 紅線寬度:36米
  • 車道數量:雙向六車道
  • 設計時速:40公里/小時
  • 建設時間:2012年3月26日開工建設(主車道2012年7月通車)
道路規劃與建設歷程,工程技術標準,交通配套與節點工程,區域路網銜接,

道路規劃與建設歷程

龍子湖路於2012年3月26日正式開工建設,規劃全長1000米,總投資約3200萬元,由安徽建築工程公司承建。工程包含道路、排水、照明等基礎設施,原計畫同年7月實現主車道通車、9月底全面竣工。2021年該道路被納入"大幹150天,打通30條路"專項攻堅行動,並於國慶節前後實現貫通放行。
2022年1月,文忠路與龍子湖路交口區段因延期施工,原封閉路段最終於1月25日開放通行。施工期間周邊居民需繞行學府路或磨店街,步行時間增加約20分鐘。截至2024年4月,規劃支路十二(龍子湖路—白龍鎮路)項目獲得建設用地許可,標誌著道路網路持續完善。

工程技術標準

道路主體結構採用瀝青混凝土路面,路基範圍內過路管道統一使用C20混凝土包管技術,燃氣管道實施砂包管至管頂30公分防護。交通工程包含防沉降寬邊井蓋、防墜網等裝置,施工期間設定移動信號燈保障通行安全。沿線路燈及交通設施需在驗收後移交市政管養部門。

交通配套與節點工程

新蚌埠路與龍子湖路交叉口周邊設有楊崗、雙井等公交站點,通行25路、686路公交線路,連線一六八中學東校西門等重點區域。路口500米範圍內分布鑫瑞彩鋼夾芯板廠、斯威特商務酒店等工商業設施。2024年4月獲批的龍子湖路加油站項目,位於大禹路以東、龍子湖路以北,用地性質為公用設施營業網點。

區域路網銜接

西北方向通過烈山路改造工程(北起包公大道、南至龍子湖路)連線主幹道,改造內容包括交通標誌、高清監控設備等,契約金額達2006.58萬元。東部文忠路交口實施橋樑工程,採用雙向六車道設計標準。通淮南路(龍子湖路-唐河路)道排工程以北端龍子湖路為起點,涉及供水、燃氣等多類管線綜合布局。護城路作為52米寬城市主幹道,與龍子湖路共同構成新站區核心路網骨架。
