基本介紹
- 中文名:魚珠隧道
- 長度:2594 m
- 寬度:60 m
- 建設單位:中鐵十八局
- 設計速度:60 km/h
- 隧道起點:南起新港東路
- 隧道終點:深涌左支涌以南
- 原名:魚琶隧道
建設歷程,隧道設計,
建設歷程
項目於2021年9月開工建設,預計2025年底建成通車。
2022年12月,魚珠隧道項目取得重要進展,琶洲端、魚珠端加強護岸結構已基本完成,正在開展沉管接口段圍堰施工。
魚珠隧道洪聖沙島沉管預製場地於2023年3月14日正式開工建設,乾塢仍在開挖,項目整體進展約8%,預計在2026年12月完工通車。
2024年7月11日,廣州魚珠隧道首節預製沉管正式開始澆築。

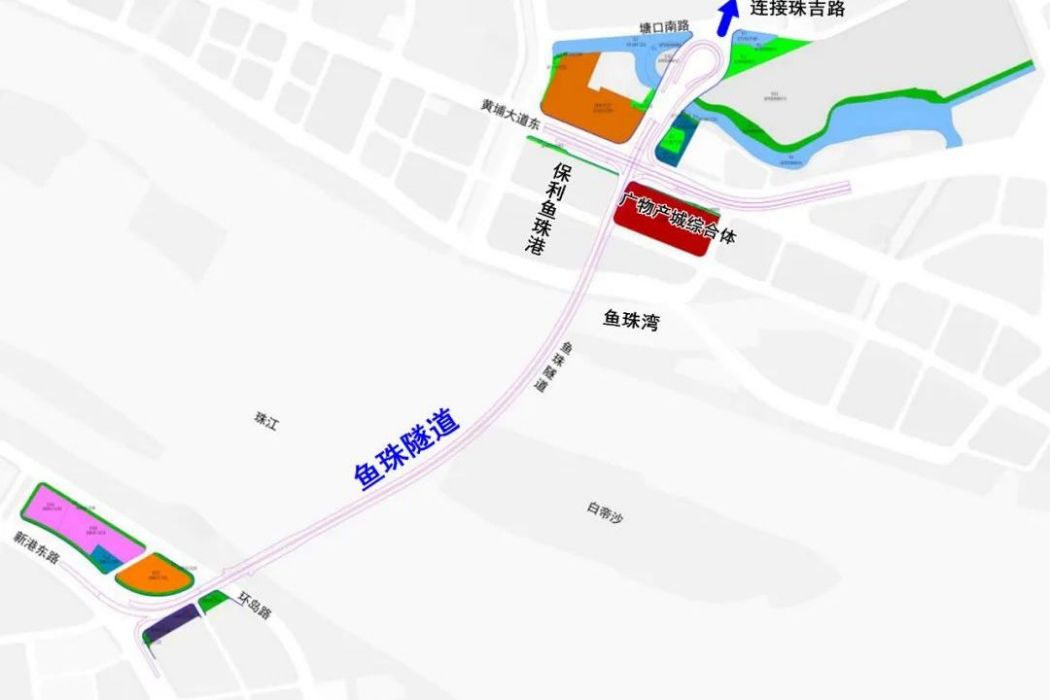

隧道設計
採用沉管隧道下穿珠江,在珠江北岸接入規劃珠吉路,下穿黃埔 大道後接地,道路等級為城市主幹路,(局部採用50公里/小時),雙向六車道, 全線涉及互通式立交節點2處。
