連勝水庫

連勝水庫

連勝水庫是淮河支溝上的小(2)型水庫,位於河南省信陽市平橋區龍井鄉連勝村,於1976年建成。

連勝水庫除險加固工程按10年一遇洪水設計,設計洪水位78.10米,相應庫容9.9萬立方米;按50年一遇洪水校核,校核洪水位78.44米,總庫容11.6萬立方米;興利水位77.50米,相應庫容7.3萬立方米;死水位75.10米,死庫容1.0萬立方米。

連勝水庫工程主要由大壩、溢洪道、輸水洞組成。

基本介紹

  • 中文名:連勝水庫
  • 地理位置:河南省信陽市平橋區龍井鄉連勝村
  • 設計洪水位:78.10米(按10年一遇洪水設計)
  • 校核洪水位:78.44米(按50年一遇洪水校核)
  • 總庫容:11.6萬立方米
  • 興利水位:77.50米
  • 死水位:75.10米
  • 死庫容:1.0萬立方米
建設沿革,位置境域,水文特徵,流域特徵,地貌,氣候,工程內容,

建設沿革

1976年,連勝水庫建成。
連勝水庫
連勝水庫
經過多年運行,水庫加固前,工程存在壩頂高程不夠,大壩防洪能力不滿足規範要求;壩頂填築質量差,壩體滲漏;上游壩坡未護砌,沖刷淘蝕嚴重;下游壩坡無排水反濾設施;壩頂為土路面,坑窪不平;壩體存在白蟻危害;溢洪道未護砌,無消能設施,不能安全泄洪;輸水洞進出口損毀;大壩無監測設施,管理設施不完善等問題。
除險加固工程投資89.0萬元,主要工程有:(1)大壩工程:壩體採用水泥土深層攪拌樁防滲處理;上游壩坡整修,混凝土護坡;下游壩坡培厚,增設排水設施;壩頂路面混凝土硬化,增設防浪牆;白蟻治理。(2)溢洪道工程:溢洪道整修加固,交通橋拆除重建。(3)輸水洞工程:輸水洞進、出口拆除重建。(4)其他工程:完善大壩監測及管理設施等。
除險加固工程於2015年6月4日開工,2015年12月17日完工,2020年11月6日竣工驗收。

位置境域

連勝水庫是淮河支溝上的小(2)型水庫,位於河南省信陽市平橋區龍井鄉連勝村。

水文特徵

連勝水庫除險加固工程按10年一遇洪水設計,設計洪水位78.10米,相應庫容9.9萬立方米;按50年一遇洪水校核,校核洪水位78.44米,總庫容11.6萬立方米;興利水位77.50米,相應庫容7.3萬立方米;死水位75.10米,死庫容1.0萬立方米。流域面積0.58平方千米,灌溉範圍為龍井鄉連勝村。
連勝水庫
連勝水庫

流域特徵

地貌

連勝水庫區域地貌為丘陵崗地,大壩以上河道長0.944千米,比降0.0249,設計灌溉面積13.3公頃。
連勝水庫
連勝水庫

氣候

連勝水庫位於中國亞熱帶和暖溫帶的地理分界線(秦嶺——淮河)上,屬亞熱帶向暖溫帶過渡區。日照充足,年均1900—2100小時;年平均氣溫15.1—15.3℃,無霜期長,平均220—230天;降雨豐沛,年均降雨量900—1400毫米,空氣濕潤,相對濕度年均77%。
連勝水庫
連勝水庫

工程內容

連勝水庫工程主要由大壩、溢洪道、輸水洞組成。
連勝水庫
連勝水庫
大壩為均質土壩,壩頂高程78.60米,防浪牆頂部高程79.60米,壩頂長92.0米,壩頂寬3.5米,為混凝土路面,最大壩高6.3米。

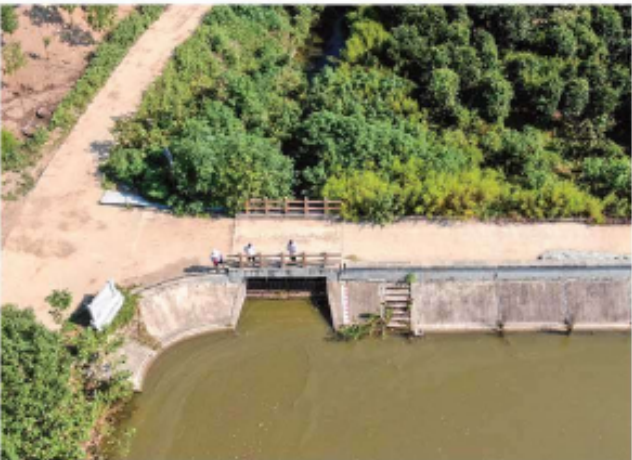

溢洪道位於大壩左壩頭,為寬頂堰形式,堰頂高程77.50米,底寬4.0米,最大泄量5.82立方米每秒。
輸水洞位於大壩右側,為斜臥管形式,洞徑0.4米,進口底部高程為75.10米,設計引水流量為0.1立方米每秒。大壩位於兩崗地之間的一條沖溝內,溝底高程73.40米,崗頂高程84.60米,地勢由南向北傾斜,壩址區為一寬底“U”字形谷,兩壩肩均為崗地,天然坡度一般為5°—12°。
