建設規劃

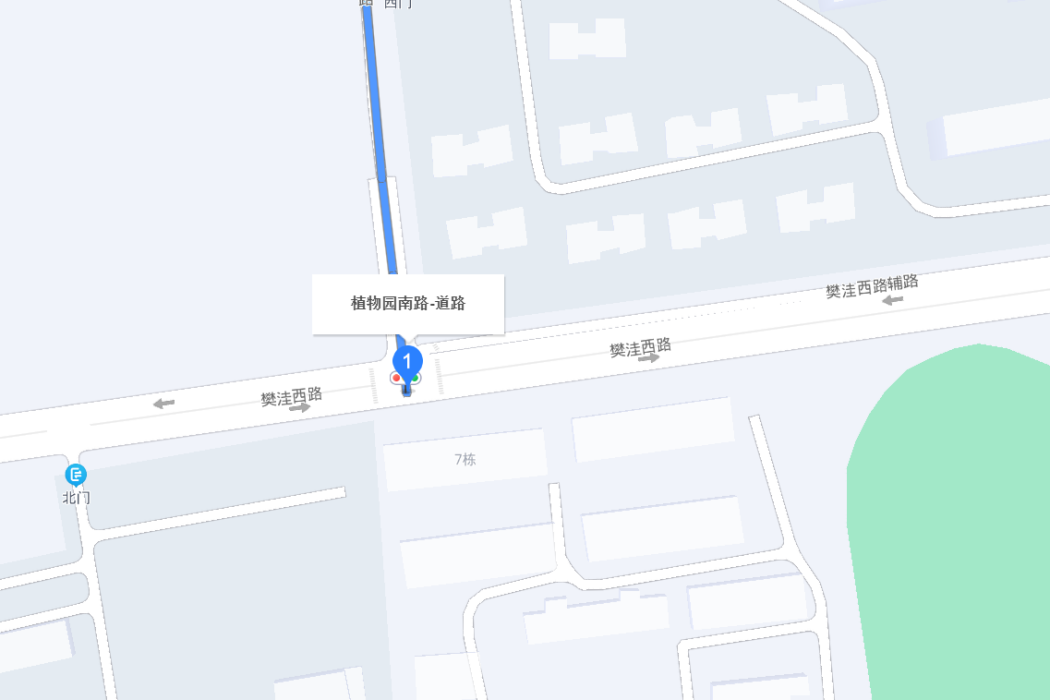

道路整體呈南北走向,2015年首次出現在蜀山區六大新建道路規劃中,規劃線位為梁崗路至社崗路,規劃長度610米。2017年調整方案將工程分為兩期實施,南段縮短至270米連線樊窪西路與梁崗路,北段維持原規劃長度。2025年立項檔案顯示紅線寬度調整為18米,創業大道至樊窪路段新增287米建設內容。
分段建設
南段工程:2016年10月啟動施工,2017年9月完成主體結構,配套綠化工程於2022年12月通過專項驗收。該段採用15米寬斷面設計,雙向兩車道配置,項目資金包含在總投資3566萬元中。植物園南路(創業大道-樊窪路)路段工程施工中標金額為人民幣21132258.65元。北段工程:2020年3月獲14219平方米劃撥用地審批,但因土地權屬問題延遲至2025年啟動招標。
環境影響
2017年環評公示顯示項目需處理施工期揚塵與噪聲污染,採用低噪聲機械設備與圍擋降塵措施。2018年中央環保督察期間,因夜間渣土車噪音問題被投訴,主管部門採取硬隔離措施禁止車輛進入未移交路段。
學區劃分
規劃線位在2025年國小學區方案中被作為重要地理參照:東側劃定蜀鑫路國小學區,西側界定新城國小服務範圍。教育部門特別標註該道路為"規劃中"狀態,但其空間坐標已納入GIS學區劃分系統。
施工進展
2025年2月公示的施工中標結果顯示,創業大道至樊窪路段由安徽君喆建設公司承建,工期8個月。該標段包含DN800雨水管道鋪設、LED路燈安裝及懸鈴木行道樹種植,電力排管工程與石澗湖路項目同步實施。
環境治理
蜀山區園林中心於2022年12月取得西側綠地建設許可,實施面積約4000平方米的帶狀公園項目。該工程種植朴樹、桂花等鄉土樹種,設定透水鋪裝游步道,與道路主體同步納入市政管養體系。
