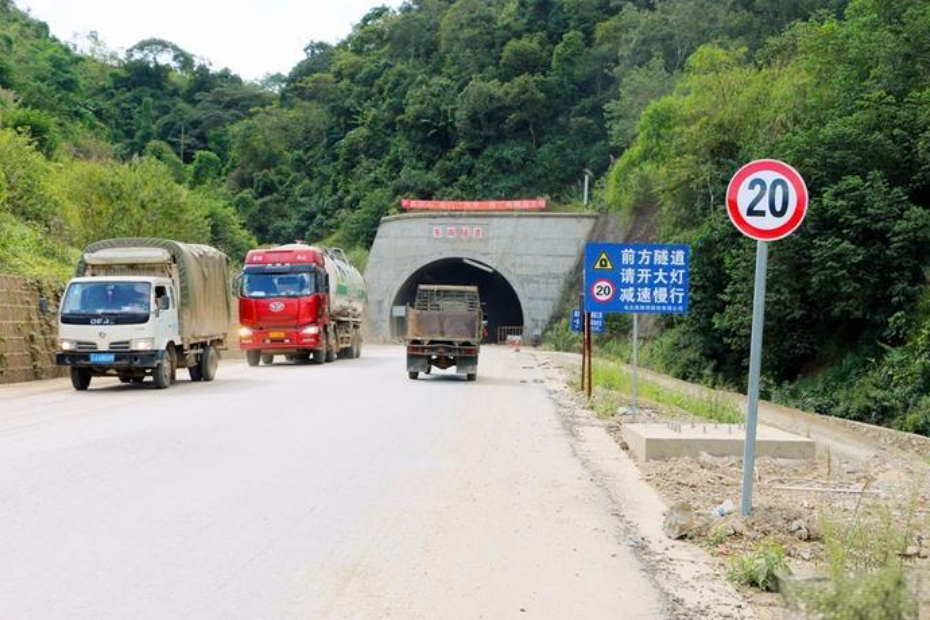

東崗隧道是S309荷梁線改建工程一期(餘姚曉雲村至斤嶺下村段)的核心工程,由寧波舜通集團投資建設,全長4.37公里,主洞長4045米,為浙東地區現有及在建最長的單洞雙向公路隧道。工程於2021年6月9日開工,2023年10月18日主洞貫通,計畫2025年6月全線通車。隧道起自鹿亭鄉曉雲村西側,終至梁弄鎮斤嶺下村南側,建成後將縮短鹿亭鄉至梁弄鎮通行里程6公里以上,提升四明山區交通網路效率與行車安全。

基本介紹

  • 項目名稱:S309荷梁線改建工程一期
  • 起點:鹿亭鄉曉雲村西側
  • 終點:梁弄鎮斤嶺下村南側
  • 設計時速:60公里/小時
  • 投資金額:5.91億元
  • 建設單位:寧波舜通集團
工程概況,建設歷程,技術參數,社會效益,施工進展,

工程概況

東崗隧道是餘姚市四明山區路網結構升級的關鍵節點,為規劃省道S309荷梁線改建工程的核心控制性工程。隧道採用單洞雙向設計,主洞全長4045米,平行導洞長4100米,占工程全線的92.6%。項目總投資5.91億元,設計行車時速60公里/小時,通過全程約需4分鐘。

建設歷程

  • 2021年6月:工程正式開工建設
  • 2021年8月5日:完成出洞口(梁弄端)首次爆破
  • 2022年1月8日:完成進洞口(鹿亭端)首次爆破
  • 2022年6月:出洞口累計施工515米,進洞口施工308米,平行通道開挖153米
  • 2023年10月18日:主洞提前貫通,整體進度達75%
  • 2023年底:平行導洞貫通
  • 2025年6月:計畫實現全線通車

技術參數

  • 主洞長度:4045米(餘姚市在建最長隧道)
  • 平行通道長度:4100米
  • 斷面寬度:10米(雙向兩車道)
  • 最大埋深:約360米
  • 日均施工進度:3.5米(主洞)
  • 施工人員:高峰期超170人

社會效益

隧道通車後,鹿亭鄉至梁弄鎮的直線距離縮短6公里以上,行車時間減少約15分鐘。對於四明山區的民生改善具有多重作用:
  • 農產品運輸:鹿亭鄉竹筍、茶葉等農產品的運輸時效提升30%,年運輸損耗率預計降低8%
  • 旅遊發展:串聯浙東抗日根據地舊址群、四明湖等紅色旅遊資源,形成高效旅遊環線
  • 安全保障:規避原荷梁線10處地質災害隱患點和5處急彎陡坡路段

施工進展

截至2025年3月,隧道主體結構已完成,正在進行機電設備安裝、照明系統調試等附屬工程。平行導洞作為永久性應急通道,已完成二次襯砌施工。項目經理朱昕崗表示,主洞貫通後新增5個平行導洞作業面,施工通風效率提升40%,為後續工程節約工期3個月。
