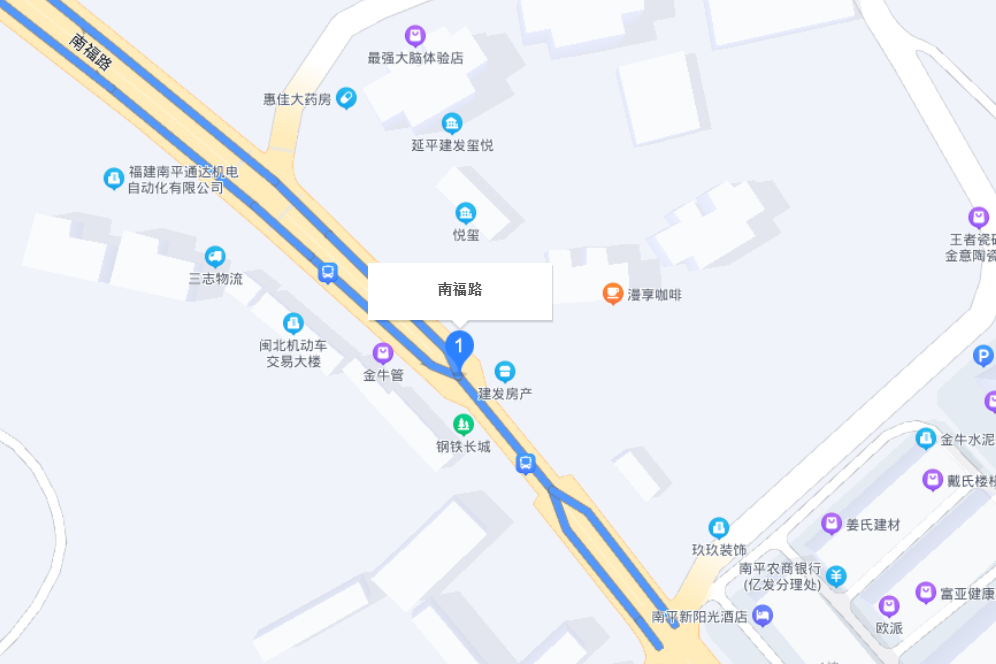

南福路位於福建省南平工業園區境內,屬於國道316成功路至東坑段改造工程,道路設計全長10.603千米。該工程於2017年3月獲南平市發改委批覆,分兩期實施建設,其中一期工程於2025年1月實現雙向通車。作為園區路網骨架系統的主幹路,道路採用雙向六車道城市快速路標準,設計時速60公里,通過新建匝道橋、下穿通道等設施提升通行效率。南福路的建設加強了工業園區張坑、陳坑組團與產業服務中心的連通,其規劃實施直接影響區域招商引資與產城融合發展。

基本介紹

  • 位置:南平工業園區成功路至東坑段
  • 長度:10.603千米
  • 設計時速:60公里
  • 車道配置:雙向六車道
  • 建設時間:2017年-(分期實施)
  • 投資金額:一期工程6.09公里,概算投資13.33億元
工程批覆與規劃,路線設計與技術參數,建設進展與分段通車,規劃維護與區域影響,

工程批覆與規劃

2017年3月,南平市發改委正式批覆南福路快速通道工程項目,明確其起於成功路交叉口南側,終至東坑隧道改造工程處。項目規劃為城市快速路,包含兩處430米下穿通道、110米橋樑及7處人行天橋,路基寬度根據路段差異設計為36-48米。工程總投資概算19.65億元,由南平工業園區開發建設有限公司負責實施。

路線設計與技術參數

道路主體沿既有國道316線改造,樁號範圍K8+550至K19+153,包含城市快速路與主幹道複合功能段。其中成功路至江南中央金地小區段採用無燈控連續流設計,其餘路段設定兩處燈控平交口。工程技術標準包含抗震設防烈度6度,建設過程中同步實施綠化、排水等配套設施。

建設進展與分段通車

一期工程全長6.5公里(樁號K12+640至K19+155.13),於2022年10月完成人行天橋架設等主體工程,2025年1月26日實現雙向通車。該段設定5處平交路口、2處人行過街設施及2座人行天橋,解決嶺下橋公交站、九峰隧道等節點交通問題。二期工程因征遷等因素尚未動工,截至2023年12月19日尚未動工。

規劃維護與區域影響

2023年9月,南平市政府批覆連理橋地塊控規維護方案,要求南福路沿線建設符合《福建省城市規劃管理技術規定》。2025年4月公布的東坑水尾段地塊控規維護公示,進一步確認道路在延平中心城區的法定規劃地位。項目建成後將成為連線京台高速、福銀高速的重要通道,預計提升工業園區物流運輸效率。
