凌雲隧道(珠肇高鐵江機段單洞雙線隧道)

凌雲隧道(珠肇高鐵江機段單洞雙線隧道)

本詞條是多義詞,共2個義項
更多義項 ▼ 收起列表 ▲

凌雲隧道是珠肇高鐵江門至珠三角樞紐機場段的關鍵控制性工程,全長495米,採用單洞雙線設計,位於珠三角剝蝕丘陵區域。該隧道施工需下穿新會區重點保護文物凌雲塔(最小淨距46米),並鄰近既有廣珠鐵路線(最小淨距37米)。2024年7月16日實現貫通,施工過程中通過專項保護方案確保文物安全,並創新套用工序標準化管理技術。

2023年4月檢查期間尚未進洞施工,處於洞口抗滑樁和排水天溝準備階段。同年"雙節"期間完成開挖支護與拱牆襯砌各70餘米,施工進度穩步推進。

基本介紹

  • 位置:珠三角剝蝕丘陵區
  • 長度:495米
  • 設計類型:單洞雙線
  • 貫通時間:2024年7月16日
  • 下穿文物:凌雲塔(淨距46米)
  • 鄰近鐵路:廣珠鐵路(淨距37米)
工程概況,施工進展,安全管理,技術創新,

工程概況

凌雲隧道為珠肇高鐵江門至珠三角樞紐機場段2標段核心工程,具有地形複雜、鄰近構築物密集的特點。隧道設計採用單洞雙線結構,全長495米,穿越地層主要為全風化花崗岩,施工過程中需克服岩體破碎、地下水豐富等技術難題。
作為珠肇高鐵首個貫通的長大隧道,被列為施工技術標準化示範樣板重點工點。

施工進展

2023年4月28日安全檢查期間,施工方正在進行洞口抗滑樁施工和排水系統建設,尚未實施隧道主體開挖作業。至2023年10月,完成開挖支護與拱牆襯砌各70餘米,日均進尺穩定在1.2-1.5米區間。

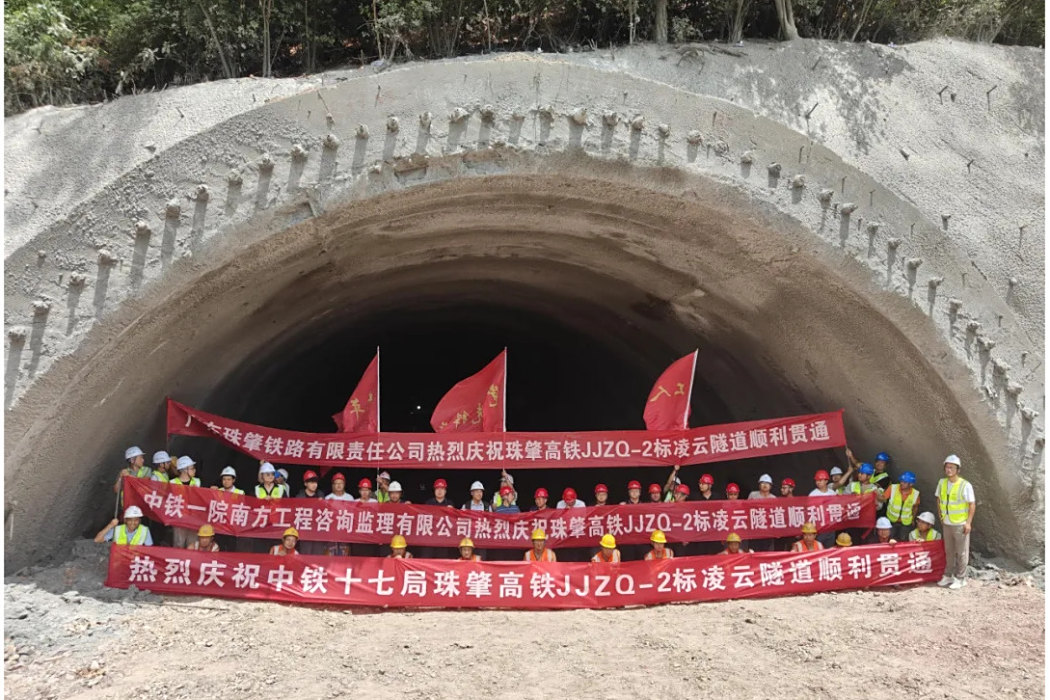

2024年7月16日,歷時11個月完成隧道主體結構施工並實現全線貫通,較原計畫提前23天完成節點目標,創造珠三角地區同類隧道施工速度新紀錄。

安全管理

施工過程中建立五級安全管理體系,針對深基坑防護設定監測系統,配備通風設備監測洞內空氣品質。2023年4月28日節前檢查期間,重點核查動火作業許可制度執行情況。
針對鄰近既有線施工風險,採用微震爆破技術控制單次裝藥量,同步設定自動化沉降監測點實現毫米級精度變形監測。

技術創新

項目團隊研發'淺埋偏壓隧道零誤差掘進工法',套用BIM技術建立三維地質模型。在穿越凌雲塔區段採用機械開挖替代爆破作業,將地表沉降量控制在設計值的80%以內。
通過建立工序標準化管理平台,將支護、襯砌等12道關鍵工序的作業時間縮短15%,混凝土澆築合格率提升至99.3%,形成可複製的山區高鐵隧道施工技術標準。
