鳳山水庫

鳳山水庫

鳳山水庫工程是黔南州首座大型水庫工程,位於黔南州福泉市境內、長江流域沅江水系清水江支流魚梁江上游。是國家172項重大水利工程之一,也是貴州省“十三五”水利建設重點項目,工程總投資45.4億元,工期48個月,水庫總庫容1.04億立方米,工程任務以城鄉生活和工業供水為主,兼顧發電,並為退還擠占的生態、農業灌溉用水創造條件。

2020年2月19日開工建設,截至2024年9月,鳳山水庫工程大壩及附屬電站已完工,輸水工程已基本完工,剩餘部分隧洞襯砌和管道安裝工程正在實施,預計2024年底全部完成。

基本介紹

  • 中文名:鳳山水庫
  • 建設時間:2020年2月
  • 類型:國家172項重大水利工程之一
  • 地理位置:黔南州福泉市境內
  • 投資總額:45.4億元
水庫簡介,建設歷程,規劃設計,建設意義,

水庫簡介

鳳山水庫壩址位於長江流域沅江上游清水江支流重安江幹流上游魚梁江上,距馬場坪辦事處約3公里。
鳳山水庫工程是國家172項節水供水重大水利工程之一,是貴州省“十三五”水利規劃建設龍頭項目,同時也是黔南州首座大型水庫工程。工程總投資45.4億元,工期48個月,水庫總庫容1.04億立方米。
工程建成後以城鄉生活和工業供水為主,兼顧發電。鳳山水庫總庫容1.04億m3,水庫多年平均供水量7110萬m3,右岸壩後電站裝機5.0MW,多年平均發電量1770萬kw·h。

建設歷程

2021年12月13日,鳳山水庫大壩工程已平均填築至EL847.3米高程,較原計畫提前19天完成年度目標任務。為明年度汛和工程總體建設任務完成提供了保障。
自2021年11月11日首倉碾壓混凝土開倉澆築以來,各參建單位積極主動配合,科學編制施工方案、合理配置施工資源、採取24小時人休機不停的工作模式,提前完成年度目標任務。
炎炎夏日鳳山水庫工程建設忙 window.parent.postMessage({ event: 'headComplete', time: Date.now() }, '*');
截至2022年8月,工程已累計完成投資33.37億元,為總投資45.4億元的73.5%,大壩已填築至882.0m高程,累計填築方量33.3萬m;壩後發電廠房的主廠房已澆築至847.55m高程。
2022年10月,鳳山水庫工程建設管理處主任盧天文介紹,目前正在確保質量和安全的前提下,加速推進大壩工程、輸水工程各工作面的施工。截至9月,已累計完成投資34.99億元,占概算總投資45.4億元的77.07%。按照目前推進情況,工程有望在2023年提前完工。
截至2023年3月,鳳山水庫工程累計完成投資39.44億元,為概算總投資的86.9%。
2023年3月,鳳山水庫工程大壩填築至912米高程,提前3天完成節點目標,標誌著工程建設及運營進入關鍵時期,為工程蓄水驗收奠定了基礎。
2023年5月2日,鳳山水庫“3號洞下游-出口”段順利貫通。
2023年12月,貴州省水利廳組織召開鳳山水庫工程初期蓄水階段驗收會議,同意鳳山水庫工程通過初期蓄水階段驗收,標誌著歷時近四年的鳳山水庫工程取得階段性勝利。

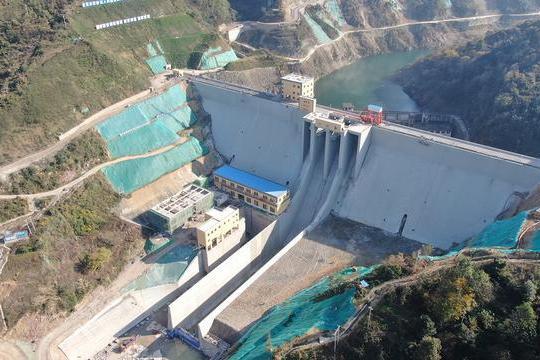

鳳山水庫
俯瞰圖
2024年7月,隨著鳳山水庫工程永久進場道路工程、壩後電站設備安裝及靜態調試等工作完成,標誌著鳳山水庫大壩樞紐工程建設基本完成。12月30日,鳳山水庫工程末端輸水隧洞襯砌順利完工。

規劃設計

鳳山水庫工程大壩為碾壓混凝土重力壩,主要由左岸擋水壩段、表孔壩段、電站壩段、進水口壩段以及右岸擋水壩段等組成。壩頂高程為912米,壩基最低高程822米,最大壩高90米,壩頂長度281米,從左岸到右岸共分11個壩段。

建設意義

工程建成投用後,將有效緩解福泉市、甕安縣經濟社會發展對供水的迫切需求,進一步提高區域工業用水、城鎮居民生活用水保障水平。
