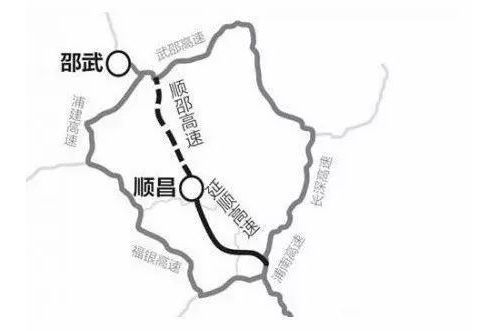

順昌—邵武高速公路(邵順高速)

順昌—邵武高速公路

邵順高速一般指本詞條

順昌—邵武高速公路(Shunchang–Shaowu Expressway),簡稱“順邵高速”,又稱作“順邵高速公路”,是中國福建省南平市境內的高速公路,為福建省高速公路網東西向幹線寧德—光澤高速公路(閩高速S10)的組成段。

順邵高速公路於2015年6月30日開工建設,於2019年1月18日建成通車。

順邵高速公路南起南平市順昌縣順昌互通,接寧光高速公路延順段,北止於南平市邵武市張家際樞紐,接寧光高速公路與浦武高速公路武邵段共線部分;該線路全長66.56千米,設計速度80千米/小時。

基本介紹

  • 中文名:順昌—邵武高速公路
  • 外文名:Shunchang–Shaowu Expressway
  • 起點:南平市順昌縣順昌收費站
  • 終點:南平市邵武市張家際樞紐
  • 全長:66.56千米
  • 設計時速:80千米/小時
  • 公路等級:地方高速公路
  • 編號:閩高速S10(寧光高速)
  • 所屬區域:中國福建省
  • 管理機構:福建省交通運輸廳
建設歷程,線路設計,線路走向,線路互通,線路參數,配套設施,服務設施,輔助設施,運營情況,票制票價,特色服務,建設成果,技術難點,重點工程,價值意義,

建設歷程

  • 建設背景
2008年底,福建省人民政府制定《海峽西岸經濟區高速公路網布局規劃(修編)》(2008-2020年),布局為“三縱八橫三環三十三聯”。其中“三十三聯”包括海西網兩條區域聯絡線(浦城至建寧聯絡線、邵武至光澤聯絡線)和兩條縣市聯絡線(南平聯絡線、順昌聯絡線)。
2010年,福建省、南平市交通運輸部門在《海峽西岸經濟區高速公路網布局規劃(修編)》(2008—2020年)增補規劃“南平—光澤高速公路(閩贛通道)”。南平—光澤高速公路包含“三十三聯”中的邵武至光澤聯絡線(邵武—光澤高速公路,簡稱“邵光高速公路”)、南平聯絡線(北京—台北高速公路南平聯絡線,簡稱“南平聯絡線”)、順昌想晚遙聯絡線(延平—順昌高速公路,簡稱“延順高速公路”少乘騙頌)全線和浦城至建寧聯絡線(浦城—建寧高速公路,簡稱“浦建高速公路”)邵武市張家際—下王塘段,並在延順高速公路終點(井壟樞紐)與浦建高速公路張家際樞紐之間新增順昌—邵武高速公路規劃(簡稱“順邵高速公路”),使南平聯絡線、延順高速公路與浦建高速公路張家際—下王塘段、邵光高速公路連線為一條長線。
2017年2月20日,福建省人民政府印發了《福建省高速公路網規劃》(2016—2030年),布局為“六縱十橫”,其中新增規劃寧德—光澤高速公路(簡稱“寧光高速公路”),為“十橫”中的第二橫,寧光高速公路為南平—光澤高速公路規劃的向東延伸,順邵高速公路為寧光高速公路南平段的組成部分。
  • 建設年表
2015年6月30日,順邵高速公路開工建設。
2016年8月18日,順邵高速公路最長橋樑匪巴河坊特大橋動工;10月2日,順邵高速公路最長隧道北門隧道動工。
2018年5月7日,順邵高速公路河坊特大橋、小仟隧道、安家渡大橋等三項控制性工程同日實現半幅貫通,提前進入掛籃施工截斷;7月24日,北門隧道全線貫通;8月5日,河坊特大橋雙幅貫通;11月22日,安家渡大橋雙幅貫通,順邵高速公路全線41座橋樑架梁完成。
2019年1月12日,順邵潤遙滲高速公路通過交工驗收,1月18日,順邵高速公路建成通車。

線路設計

線路走向

  • 途經區域
順昌—邵武高速公路全線位於中國福建省北部山區地帶,北起於順昌縣雙溪鎮井壟村(與先行建成通車的延順高速公路連線),經順昌縣埔上、大幹,邵武市洪墩、衛閩、拿口、吳家塘,終於邵武市下沙鎮張家際,與浦武高速公路的組成段武邵高速公路銜接。
  • 途經場所
截全棵旬至2020年10月,順邵高速公路途經的主要場所為:
順昌—邵武高速公路主要途經場所一覽(由南向北)
途徑場所
所屬區域
順昌收費站
南平市
順昌縣
順昌大幹收費站
衛閩收費站
邵武市
邵武拿口收費站
邵武吳家塘收費站
參考資料:

線路互通

截至2020年10月,順邵高速公路的沿線互通為:
順昌—邵武高速公路互通一覽(由南向北)
順昌互通
南平市
順昌縣
長樂—同仁公路(316國道)
大幹互通
衛閩互通
邵武市
拿口互通
吳家塘互通
註:截至2020年10月,順昌互通為延順高速公路和順邵高速公路的節點,又名“井壟互通”
參考資料:

線路參數

技術標準
公路等級
高速公路
荷載等級
公路– I 級
線路里程
66.56千米
路基寬度
24.5米
車道設定
雙向四車道
設計速度
80千米/小時
設計洪水頻率
特大橋為1/300;大、中、小橋和涵洞及路基均為1/100
橋隧數量
橋樑41座,隧道7座
參考資料:

配套設施

服務設施

截至2020年10月,順邵高速公路主要設有的服務設施情況如下:
順昌—邵武高速公路服務區一覽(由南向北)
名稱
功能
里程
外石服務區
加油、充電、廁所
131千米
註:截至2020年10月,順邵高速公路段里程數區間使用寧光高速公路(暫時以南平市延平區洋後鎮中央樞紐為零點)的里程數,里程範圍為K93+940~K159,其中94~99千米里程牌為“094”~“099”,故外石服務區位於順昌(井壟互整棄拘悼通)以北36千米處
參考資料:

輔助設施

  • 監控測速
截至2020年10月,南平市所有高速公路全覆蓋投放移動測速等監控設施,對違章違法的行駛車輛進行抓拍記錄,其中包括順邵高速公路。
  • LED提示屏
截至2020年10月,南平市所有高速公路全覆蓋設定有LED引導提示屏,引導過往行駛車輛注意安全及通報相關路況等,其中包括順邵高速公路。
  • ETC收費系統
2019年12月,福建省已實現ETC全覆蓋;順邵高速公路相關收費站均已配套有ETC收費系統。

運營情況

票制票價

  • 收費標準
截至2020年10月,順邵高速公路的收費標準為:
車型類別收費標準
一類車
9座以下客捉殃提車
0.60元/車·千米
2軸貨車(車長<6米且總質量<4.5噸)
0.45元/車·千米
二類車
10座至19座客車
1.20元/車·千米
2軸貨車(車長≥6米或總質量≥4.5噸)
1.08元/車·千米
三類車
20座至39座客車
1.68元/車·千米
3軸貨車
1.62元/車·千米
四類車
40座以上客車
1.80元/車·千米
4軸貨車
2.205元/車·千米
五類車
/
/
5軸貨車
2.385元/車·千米
六類車
/
/
6軸貨車
2.61元/車·千米
註:
① 2019年9月1日,8座、9座客車調整為一類車
② 2020年1月1日,福建省高速公路收費車型按照《收費公路車輛通行費車型分類》中華人民共和國交通運輸行業標準(JT/T489—2019)《收費公路車輛通行費車型分類》執行,貨車/專項作業車調整為按車(軸)型收費
③ 經批准行駛高速公路的六軸以上超限運輸車輛,在六軸車輛收費係數的基礎上,按照每增加一軸,收費係數增加0.4(0.180元/車千米)的方法計收
參考資料:
  • ETC收費模式
2011年7月1日起,福建省ETC的用戶通行高速公路時可減5%高速通行費,其中包括順邵高速公路。

特色服務

  • 手機支付
2019年1月15日,福建省高速公路通行費掃碼支付功能實現所有人工車道全覆蓋,其中包括順邵高速公路。

建設成果

技術難點

順邵高速公路穿越8個鄉鎮,全長66.56千米,全線有7座隧道、41座橋樑、5處落地互通、1處樞紐互通和1對服務區,主線橋隧比為27.6%,先後4次跨越富屯溪,5次跨越鷹廈鐵路。建設工期段,又遭遇連續降雨,由於跨鐵大橋架梁緩慢,存梁及運梁通道占用路基達14千米,造成全線路面5處不通、6個斷面的施工難題。部分隧道工程(如北門隧道)還面臨有圍岩太差,雨季中出現了洞頂開裂、邊坡滑坡、洞內流泥等多次險情。施工方在建造過程中因地制宜,引入了鋼筋籠滾焊機、“三背”回填液壓夯、隧道初支濕噴機械手等先進設備,鋼波紋管涵洞、布墩岩瀝青等新材料,水中樁基雙護筒法、隧道超長管棚加固圍岩、改進鑽爆參數開挖隧道軟弱圍岩、橋面鋪裝標高帶作業、綠化CS掛網噴播等新技術。

重點工程

  • 安家渡大橋
安家渡大橋,全長721.29米,是順邵高速公路的重點控制性工程,位於316國道安家渡段與安家渡村之間,橫跨316國道、富屯溪、金塘大道和鷹廈鐵路,屬丘陵間河谷地貌,為順邵高速公路全線唯一的跨鐵、跨國道、跨富屯溪工程(總計有20根橋樁位於富屯溪中),亦是該項目唯一的懸臂現澆箱梁橋。該橋樑修築時同時面臨跨鐵、跨國道,雨季和高空作業等困難,作業過程中採用衝擊鑽孔、換漿法清孔、豎嚮導管法等施工工藝,並設定泥漿箱、沉渣箱,採取重力沉澱法進行泥漿淨化,成功解決了水中施工樁基樁位偏移機斜孔、護筒偏位、穿孔漏漿、水體污染等技術難題。
安家渡大橋安家渡大橋
  • 河坊特大橋
河坊特大橋位於邵武市洪墩鎮河坊村,全長1712米,是順邵高速公路最長的一座特大橋,也是全線重難點控制性工程之一。該橋樑共57跨,設計T梁570片,面寬11米,採用C40混凝土鋪裝及C30混凝土護欄施工,總計橋面鋪裝3424米,橋面鋪裝面積達5536平方米。為實現節點任務目標,施工方結合實際天氣、材料等因素制定該大橋橋面施工方案,克服惡劣天氣、地質複雜多變、施工場地狹小、高溫天氣下混凝土失水速度快、出現收縮裂縫等難題,科學制定施工節點計畫,搶抓施工時間,把不良影響降到了最低,不斷增加人員、機械投入,確保平均每天以280米的澆築速度完成了橋面系施工任務。2018年8月5日,河坊特大橋實現雙幅貫通。
河坊特大橋河坊特大橋
  • 北門隧道
北門隧道是順邵高速公路最長的隧道,單幅全長2728.5米,為分離式雙洞長隧道,按照左、右線分離式雙向四車道中標準設計,行車速度標準為80千米/小時。隧道建設難度極大,地質條件複雜,圍岩自穩性弱。因此施工根據不同的圍岩類別分別採用CD法、兩台階開挖及雙側壁導坑開挖法,最後經過現場精密測量在北門隧道K1+173至K1+178處順利合攏。建造過程中,施工方堅持以落實標準化管理為行動導向,打造出亮點工程、精品工程為工作目標,認真貫徹落實《福建省高速公路施工標準化管理指南》,積極推廣隧道成套技術,特別是在北門隧道施工中,採用電子門禁系統、對施工人員進行考勤、區域定位系統,引進了噴射機械手及啟動錨桿機先進設備。
建設中的北門隧道建設中的北門隧道

價值意義

順邵高速公路項目建成後對帶動閩北地區經濟社會發展,推進海峽西岸經濟區與內陸地區經濟合作,具有重要意義。 (《人民交通雜誌》 評)
截至2020年10月,順邵高速公路途經的主要場所為:
順昌—邵武高速公路主要途經場所一覽(由南向北)
途徑場所
所屬區域
順昌收費站
南平市
順昌縣
順昌大幹收費站
衛閩收費站
邵武市
邵武拿口收費站
邵武吳家塘收費站
參考資料:

線路互通

截至2020年10月,順邵高速公路的沿線互通為:
順昌—邵武高速公路互通一覽(由南向北)
順昌互通
南平市
順昌縣
長樂—同仁公路(316國道)
大幹互通
衛閩互通
邵武市
拿口互通
吳家塘互通
註:截至2020年10月,順昌互通為延順高速公路和順邵高速公路的節點,又名“井壟互通”
參考資料:

線路參數

技術標準
公路等級
高速公路
荷載等級
公路– I 級
線路里程
66.56千米
路基寬度
24.5米
車道設定
雙向四車道
設計速度
80千米/小時
設計洪水頻率
特大橋為1/300;大、中、小橋和涵洞及路基均為1/100
橋隧數量
橋樑41座,隧道7座
參考資料:

配套設施

服務設施

截至2020年10月,順邵高速公路主要設有的服務設施情況如下:
順昌—邵武高速公路服務區一覽(由南向北)
名稱
功能
里程
外石服務區
加油、充電、廁所
131千米
註:截至2020年10月,順邵高速公路段里程數區間使用寧光高速公路(暫時以南平市延平區洋後鎮中央樞紐為零點)的里程數,里程範圍為K93+940~K159,其中94~99千米里程牌為“094”~“099”,故外石服務區位於順昌(井壟互通)以北36千米處
參考資料:

輔助設施

  • 監控測速
截至2020年10月,南平市所有高速公路全覆蓋投放移動測速等監控設施,對違章違法的行駛車輛進行抓拍記錄,其中包括順邵高速公路。
  • LED提示屏
截至2020年10月,南平市所有高速公路全覆蓋設定有LED引導提示屏,引導過往行駛車輛注意安全及通報相關路況等,其中包括順邵高速公路。
  • ETC收費系統
2019年12月,福建省已實現ETC全覆蓋;順邵高速公路相關收費站均已配套有ETC收費系統。

運營情況

票制票價

  • 收費標準
截至2020年10月,順邵高速公路的收費標準為:
車型類別收費標準
一類車
9座以下客車
0.60元/車·千米
2軸貨車(車長<6米且總質量<4.5噸)
0.45元/車·千米
二類車
10座至19座客車
1.20元/車·千米
2軸貨車(車長≥6米或總質量≥4.5噸)
1.08元/車·千米
三類車
20座至39座客車
1.68元/車·千米
3軸貨車
1.62元/車·千米
四類車
40座以上客車
1.80元/車·千米
4軸貨車
2.205元/車·千米
五類車
/
/
5軸貨車
2.385元/車·千米
六類車
/
/
6軸貨車
2.61元/車·千米
註:
① 2019年9月1日,8座、9座客車調整為一類車
② 2020年1月1日,福建省高速公路收費車型按照《收費公路車輛通行費車型分類》中華人民共和國交通運輸行業標準(JT/T489—2019)《收費公路車輛通行費車型分類》執行,貨車/專項作業車調整為按車(軸)型收費
③ 經批准行駛高速公路的六軸以上超限運輸車輛,在六軸車輛收費係數的基礎上,按照每增加一軸,收費係數增加0.4(0.180元/車千米)的方法計收
參考資料:
  • ETC收費模式
2011年7月1日起,福建省ETC的用戶通行高速公路時可減5%高速通行費,其中包括順邵高速公路。

特色服務

  • 手機支付
2019年1月15日,福建省高速公路通行費掃碼支付功能實現所有人工車道全覆蓋,其中包括順邵高速公路。

建設成果

技術難點

順邵高速公路穿越8個鄉鎮,全長66.56千米,全線有7座隧道、41座橋樑、5處落地互通、1處樞紐互通和1對服務區,主線橋隧比為27.6%,先後4次跨越富屯溪,5次跨越鷹廈鐵路。建設工期段,又遭遇連續降雨,由於跨鐵大橋架梁緩慢,存梁及運梁通道占用路基達14千米,造成全線路面5處不通、6個斷面的施工難題。部分隧道工程(如北門隧道)還面臨有圍岩太差,雨季中出現了洞頂開裂、邊坡滑坡、洞內流泥等多次險情。施工方在建造過程中因地制宜,引入了鋼筋籠滾焊機、“三背”回填液壓夯、隧道初支濕噴機械手等先進設備,鋼波紋管涵洞、布墩岩瀝青等新材料,水中樁基雙護筒法、隧道超長管棚加固圍岩、改進鑽爆參數開挖隧道軟弱圍岩、橋面鋪裝標高帶作業、綠化CS掛網噴播等新技術。

重點工程

  • 安家渡大橋
安家渡大橋,全長721.29米,是順邵高速公路的重點控制性工程,位於316國道安家渡段與安家渡村之間,橫跨316國道、富屯溪、金塘大道和鷹廈鐵路,屬丘陵間河谷地貌,為順邵高速公路全線唯一的跨鐵、跨國道、跨富屯溪工程(總計有20根橋樁位於富屯溪中),亦是該項目唯一的懸臂現澆箱梁橋。該橋樑修築時同時面臨跨鐵、跨國道,雨季和高空作業等困難,作業過程中採用衝擊鑽孔、換漿法清孔、豎嚮導管法等施工工藝,並設定泥漿箱、沉渣箱,採取重力沉澱法進行泥漿淨化,成功解決了水中施工樁基樁位偏移機斜孔、護筒偏位、穿孔漏漿、水體污染等技術難題。
安家渡大橋安家渡大橋
  • 河坊特大橋
河坊特大橋位於邵武市洪墩鎮河坊村,全長1712米,是順邵高速公路最長的一座特大橋,也是全線重難點控制性工程之一。該橋樑共57跨,設計T梁570片,面寬11米,採用C40混凝土鋪裝及C30混凝土護欄施工,總計橋面鋪裝3424米,橋面鋪裝面積達5536平方米。為實現節點任務目標,施工方結合實際天氣、材料等因素制定該大橋橋面施工方案,克服惡劣天氣、地質複雜多變、施工場地狹小、高溫天氣下混凝土失水速度快、出現收縮裂縫等難題,科學制定施工節點計畫,搶抓施工時間,把不良影響降到了最低,不斷增加人員、機械投入,確保平均每天以280米的澆築速度完成了橋面系施工任務。2018年8月5日,河坊特大橋實現雙幅貫通。
河坊特大橋河坊特大橋
  • 北門隧道
北門隧道是順邵高速公路最長的隧道,單幅全長2728.5米,為分離式雙洞長隧道,按照左、右線分離式雙向四車道中標準設計,行車速度標準為80千米/小時。隧道建設難度極大,地質條件複雜,圍岩自穩性弱。因此施工根據不同的圍岩類別分別採用CD法、兩台階開挖及雙側壁導坑開挖法,最後經過現場精密測量在北門隧道K1+173至K1+178處順利合攏。建造過程中,施工方堅持以落實標準化管理為行動導向,打造出亮點工程、精品工程為工作目標,認真貫徹落實《福建省高速公路施工標準化管理指南》,積極推廣隧道成套技術,特別是在北門隧道施工中,採用電子門禁系統、對施工人員進行考勤、區域定位系統,引進了噴射機械手及啟動錨桿機先進設備。
建設中的北門隧道建設中的北門隧道

價值意義

順邵高速公路項目建成後對帶動閩北地區經濟社會發展,推進海峽西岸經濟區與內陸地區經濟合作,具有重要意義。 (《人民交通雜誌》 評)
