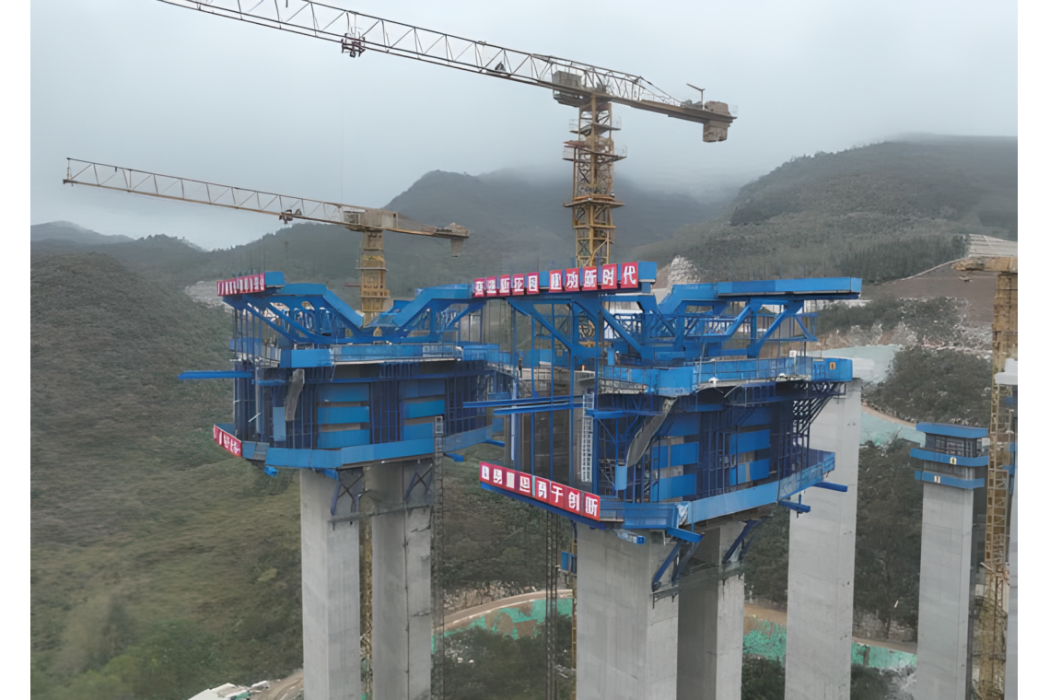

沙河大橋(安盤高速公路控制性工程,主橋為預應力混凝土連續剛構結構)

沙河大橋(安盤高速公路控制性工程,主橋為預應力混凝土連續剛構結構)

本詞條是多義詞,共3個義項
更多義項 ▼ 收起列表 ▲

沙河大橋是滬昆國家高速公路安順至盤州段擴容工程(安盤高速)的重要控制性工程,位於貴州省盤州市淤泥鄉中合村境內,主橋採用(81+3×150+81)米預應力混凝土連續剛構結構。主橋採用(81+3×150+81)米預應力混凝土連續剛構結構,全長983.22米,最高橋墩達159米。該橋由中國交建第二公路工程局承建,2024年11月完成首個懸澆塊段澆築,預計2026年1月全面竣工。建設中克服了溶岩地質、氣候多變等複雜環境挑戰,並套用施工監控系統確保合龍精度。

基本介紹

  • 全橋長度:983.22米
  • 主跨結構:(81+3×150+81)米連續剛構
  • 建設地點:貴州盤州市淤泥鄉
  • 施工單位:中交二公局第三工程有限公司
  • 建設時間:2024-2026年
  • 技術特點:雙向六車道預應力混凝土結構
地理位置與工程定位,結構設計特點,施工進展與技術攻關,項目管理體系,施工風險控制,社會經濟效益,

地理位置與工程定位

沙河大橋位於貴州省盤州市淤泥鄉中合村的沙河峽谷地帶,屬安盤高速公路APTJ-8標段核心工程。作為全線控制性工程,其建設直接影響安盤高速134.02公里全線的貫通進度。大橋橫跨峽谷,連線安順與盤州,建成後可將兩地通行時間縮減約30分鐘。

結構設計特點

主橋採用(81+3×150+81)米預應力混凝土連續剛構方案,全橋共26個橋墩。設計採用CGCS2000坐標系分三個投影面(1530、1720、1850米),在投影面交界處存在最大縱向8厘米、橫向2厘米的誤差控制要求。關鍵技術創新包括:
  • 曲線橋位平面布置覆核系統,通過編程實現預製梁毫米級精度驗證
  • 斜交橋樑支座墊石邊長斜交角度修正計算(公式:L斜=L正/cosθ)
  • 基於BIM技術的三維施工模擬系統

施工進展與技術攻關

2024年11月19日,大橋完成貴州高速集團首個剛構橋掛籃安裝驗收。同年11月26日完成首個懸澆塊段(1#塊)澆築,標誌著掛籃懸澆施工全面啟動。施工關鍵節點包括:
  • 294個懸澆塊段分階段完成
  • 每日投入30餘台大型設備、200餘名施工人員
  • 採用短進尺強支護技術應對高空作業風險
  • 建立施工監測數據與運營健康監測體系聯控機制

項目管理體系

建設過程中形成"三清單"管理模式:
  • 技術問題清單:累計解決溶洞處理等37項難題
  • 技術創新清單:申報專利8項
  • 科研攻關清單:開展混凝土抗凍性能研究等5項課題項目實行"工序首件認可制",每項新工序需經監理、設計、監控三方聯合驗收。2024年5月通過貴州省品質工程綜合檢查,獲評標準化施工示範點。

施工風險控制

針對159米高墩施工風險,採取分級防控措施:
  • 安裝智慧型防墜系統及風速監測裝置
  • 採用塔吊安全限位器確保吊裝精度
  • 建立四級應急回響體系(班組-標段-總監辦-項目公司)混凝土施工嚴格執行"四控"標準(溫度、坍落度、含氣量、澆築速度),克服貴州冬季低溫對混凝土性能的影響。鋼結構焊接採用UT+RT雙檢制,合格率達100%。

社會經濟效益

作為國家高速公路網重要組成,沙河大橋建成後將實現:
  • 強化貴州西部與雲南的陸路通道
  • 促進盤州煤炭資源開發與旅遊產業發展
  • 帶動周邊地區約2萬人就業
