歷史沿革
捷運東三路站建設依據北京市發改委《關於軌道交通13號線擴能提升工程建設項目前期工作函》、《關於軌道交通13號線擴能提升工程項目可行性研究報告的批覆》、北京市規劃和自然資源委員會《關於北京軌道交通13號線擴能提升工程設計方案審查意見的函》及《關於軌道交通13號線擴能提升工程13A線東三路站1號施工場地臨時建設用地規劃意見"多規合一"審查意見的函》等相關檔案確立。
2022年3月,中鐵二十三局集團有限公司發布公告“
現開始前期進場工作,為實現東三路站進場施工條件,需對太平莊中二街南側10kV電力架空線(立水橋東一路~東三路之間)進行臨時遷改,擬臨時占用天通中苑一區西區、天通中苑一區、天通中苑一區東區南側小區綠化用地進行10kV電力架空線改移,其中天通中苑一區西區南側綠地架設電桿5根,天通中苑一區南側綠地架設電桿9根,天通中苑一區東區南側綠地架設電桿2根,10kV電力架空線施工期及恢復前,按照兼顧電線安全使用和樹木正常生長的原則需定期對以上3個小區內約162棵樹木進行修剪。10KV電力架空線遷改計畫施工時間為2022年3月30日至2022年5月30日,計畫於2025 年進行恢復。”
2022年10月,北京軌道交通13號線13標項目東三路站至天通苑東站暗挖區間施工豎井開挖工作正式啟動,標誌著北京捷運13A線天通苑東站一站兩區間工程正式開始進入施工階段。
2023年5月,北京捷運13號線擴能提升工程,北部11座新建車站全部開工。

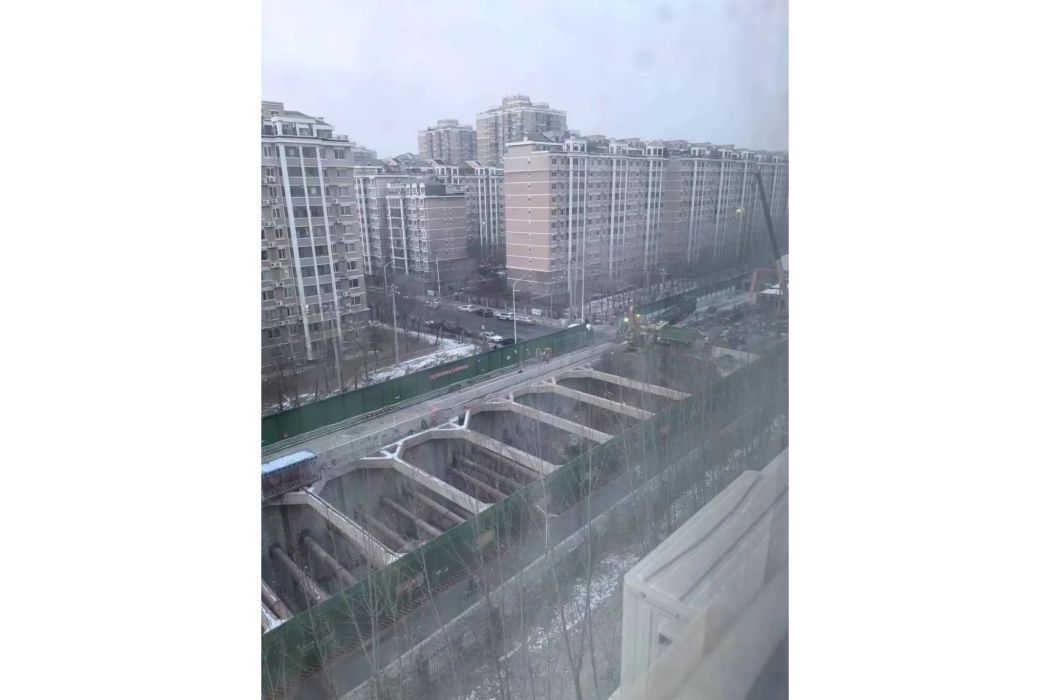

2024年1月,進度對比天通苑站不相上下,“骨架”已出。
2024年5月1日,中建八局軌道公司承建的北京捷運13號線11標項目左線盾構機順利始發,項目正式邁入盾構施工階段。包含1站1區間(天通苑站、天通苑站至東三路站區間)。6月6日,中建八局軌道公司北京捷運13號線11標天通苑站~東三路站區間右線盾構順利始發,標誌著項目正式進入雙線盾構掘進階段。9月1日,北京捷運13號線11標天通苑站~東三路站盾構區間左線隧道歷經124天順利貫通。
線路站點
建設規劃
東三路站位於太平莊中二街與立水橋東三路交叉口處,是13A線的新增站點(非換乘站),服務天通苑中部的天通中苑、天通北苑東部地區
東三路站區點陣圖和車站平面圖
價值意義
東三路站位於太平莊中二街與立水橋東三路交叉口處,是13A線的新增站點(非換乘站),對天通苑中部的天通中苑、天通北苑東部地區至關重要。
