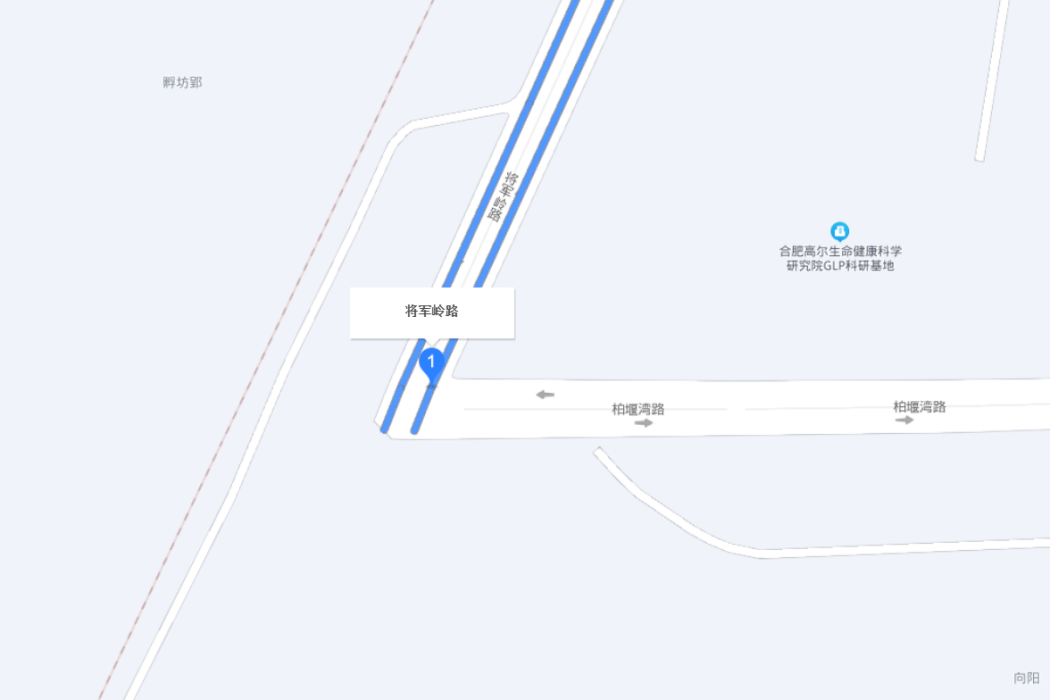

地理位置
將軍嶺路縱貫合肥市高新區,北端與長江西路相接,向南延伸依次交會繁華大道、玉蘭大道等重要東西幹道。現狀終點位於習友路,規劃繼續向南延伸至銘傳路形成完整路網體系。其西側緊鄰紫蓬山森林公園,東側分布南崗科技成果加速器等產業園區。
規劃設計
該道路作為新G206合肥段組成部分,按照城市快速路標準設計。主車道雙向八車道配置,中央設定綠化分隔帶,兩側各設輔道及人行道。遠期規劃在繁華大道交口建設互通立交,實現快速路主線交通轉換。2023年招標的南延段工程採用60米紅線寬度,包含跨引江濟淮河道橋樑(主橋340米+引橋270米)。
工程建設
2018年1月完成長江西路至習友路段初步設計覆核,2022年7月實現上小路至將軍嶺路段主車道貫通。2022年6月啟動習友路至銘傳路段方案最佳化,確定建設投資8.91億元的南延工程。2023年12月該路段監理招標顯示工程包含3.8公里道路、橋樑及綜合管線,計畫工期815天。涉鐵段(長江西路至候店路)已納入G312改造計畫,具體實施時間取決於征地進展。
交通配套
現有繁華大道交口採用平交設計,改造後設定港灣式公交站台及智慧型交通信號系統。南崗科技成果加速器南區項目配套建設路網時,在湖光西路交口增設交通導流設施。針對市民反映的斷頭路問題,高新區2023年8月回復將結合合六路改造統籌推進涉鐵段建設。
社會影響
道路貫通後將分流市區30%過境貨車流量,緩解金寨路等高架通行壓力。南延工程建成可使肥西縣與高新區通行時間縮短至15分鐘。沿線布局的南崗科技園通過'工業上樓'模式,形成產業集群。2023年10月市民反映的繁華大道(杭埠路-將軍嶺路)破損問題已實施臨時修復,待土地指標解決後啟動全面改造。
