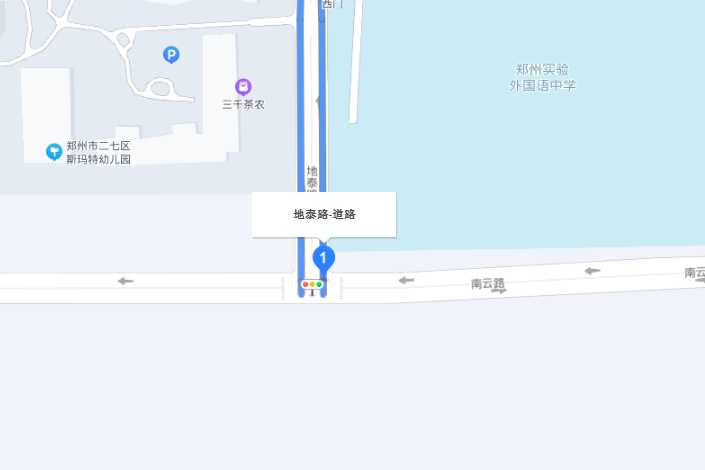

地泰路是位於河南省鄭州市二七區的一條城市次幹路,北起南水北調南側的規劃渠南路,南至規劃南雲路,全長約1241米。該道路工程於2017年6月通過首次立項批覆,2022年3月正式開工,因征遷問題導致施工多次延期,最終在2025年6月實現全線貫通。

道路沿線分布錦繡山河玉華園、劉砦新居等大型居住區,以及鄭州實驗外國語學校、二七區政通路國小南校區等多所教育機構。建設工程包含道路鋪裝、雨污水管網、交通信號系統、道路照明及綠化配套,其中雙泰路(天泰路-地泰路)段在2016年完成環保驗收時已設定聲屏障等降噪設施。

基本介紹

  • 所屬區域:鄭州市二七區
  • 道路等級:城市次幹路
  • 起點終點:渠南路——南雲路
  • 規劃全長:1241米
  • 紅線寬度:30米
  • 全線通車時間:2025年6月
規劃與立項,施工進展與延期,工程內容與配套設施,環保驗收與清運工程,全線貫通與現狀,

規劃與立項

2017年6月首次通過渠南路至南雲路段立項,明確道路等級為城市次幹路。同年10月,南雲路至鼎盛大道段(長1056米)項目建議書獲批,規劃紅線寬度30米,建設內容包含雨污水管網、照明及綠化工程。2020年6月該路段通過環評備案。

施工進展與延期

2022年3月正式開工後,渠南路至金沙江路段受拆遷影響進展緩慢。2022年6月開展建築垃圾清運工程,其中第四標段處理地泰路建築垃圾70580.9立方米。原計畫2023年底完工,但因拆遷及工程款問題停工,建設單位正協調推進復工,直至2024年4月金沙江路以北圍擋仍未拆除。

工程內容與配套設施

道路主體工程包含:
  • 雙向四車道瀝青路面
  • 18厘米厚水泥穩定碎石基層
  • 跨南水北調乾渠涵洞工程環保配套方面:
  • 設定140米聲屏障降噪
  • 採用分流制排水系統
  • 配備太陽能交通信號燈

環保驗收與清運工程

雙泰路(天泰路-地泰路)段於2016年12月通過環保驗收,成為該區域首條配備聲屏障的道路。2022年施工期間產生的7萬餘立方米建築垃圾,通過公開招標方式由專業公司在30日內完成清運。

全線貫通與現狀

2023年12月南雲路至鼎盛大道段率先通車,2024年7月完成迎福街至南彩路瀝青鋪設,最終於2025年6月6日實現渠南路至鼎盛大道全線貫通。當前道路雖已開放通行,但部分路燈和綠化工程仍在收尾階段。
