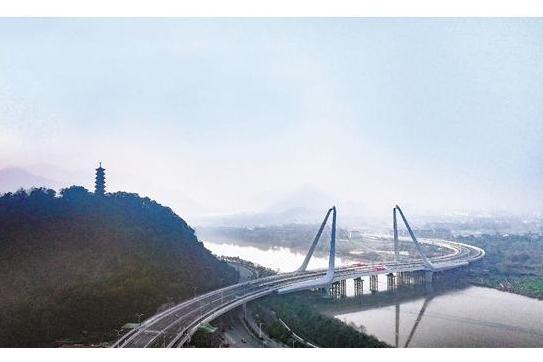

伏龍大橋

伏龍大橋

伏龍大橋位於浙江省臨海市境內。

伏龍大橋位於靈湖風景區以南、小兩山以西,北起臨海大道張洋路口,沿臨海大道向南至小兩山山腳,跨越靈江後折向東南接古城街道伏龍地塊跨聚景路。其中主橋採用半封閉鋼箱梁、飛鳥形的雙塔斜拉橋結構,寓意著臨海騰飛,橋寬43.2m,最大跨徑156m,主橋橋長306m,工程主線長度為1910m,設南北側上、下橋非機動坡道2組,人行梯道3組,北側機動車上下匝道2條。項目採用城市主幹路設計標準,主橋採用雙向6車道,設計時速60km/h。

2024年1月9日11時30分,臨海市伏龍大橋正式通車。兩岸居民的來往時間由原來的30分鐘縮短至5分鐘。

基本介紹

  • 中文名:伏龍大橋
  • 始建時間:2020年3月11日
  • 投用時間:2024年1月9日
  • 所屬地區:臨海市
  • 類型:公路橋
  • 長度:1910 m
  • 寬度:43.2 m
  • 地址:浙江省台州市臨海市
  • 起點:臨海大道張洋路口
  • 終點:伏龍村
  • 投資金額:11億元
  • 車道:雙向六車道
  • 設計速度:60 km/h
建設歷程,項目設計,

建設歷程

2019年5月9日,臨海市政府召開了伏龍大橋設計方案最佳化評審會,對設計方案進一步最佳化提升。6月24日,臨海市赴浙江省港航中心對伏龍大橋工程航道通航條件影響進行充分對接。7月9日,《臨海市伏龍大橋工程航道通航條件影響評價報告》通過專家評審。12月4日,取得《浙江省交通運輸廳航道通航條件影響評價審核意見》。同時,還取得了《台州市生態環境局關於臨海市伏龍大橋工程項目環境影響報告表的批覆》(台環建(臨)[2019]154號)、《台州市關於臨海市伏龍大橋工程涉河涉堤的批覆》(台水許[2019]27號)等。12月17日,臨海市發展和改革局出具了《關於臨海市伏龍大橋工程核准內容調整的批覆》(臨發改投資[2019]288號)。
2020年1月13日,完成施工單位招標。3月11日,伏龍大橋項目正式開工建設。
2023年4月,伏龍大橋橋樑主體工程基本完工。
2024年1月9日11時30分,臨海市伏龍大橋正式通車。

項目設計

伏龍大橋是臨海市區範圍內第六座跨靈江的大橋,該工程是台州市重點建設項目,總投資約11億元。大橋總長1910米,寬40米,其中主橋部分長306米、寬43.2米,最大跨徑156米,設定雙向六車道。工程北起臨海大道張洋路口,沿臨海大道向南至小兩山山腳,跨越靈江後折向東南,接伏龍地塊聚景路。伏龍大橋建成通車後,將有效緩解江南方向進入主城區的交通壓力,改善區域交通條件。
